Februar 2022

Yankee-Zylinder

Die Papierfabrik in Ungarn hat ihr Werk um eine Produktionshalle erweitert und sich bei dieser anspruchsvollen Aufgabe auf Prangl verlassen
Land:Ungarn
Ort:Dunaföldvár
Zeitraum:14.02.2022 – 18.02.2022
Betreuer:János Kácsor
Wolfgang Weihs

Die Herausforderung

Lieferung von 145-Tonnen-Containern

Für den Ausbau der Papierfabrik im ungarischen Dunaföldvár wurden Experten von Prangl hinzugezogen. Der 145 Tonnen schwere Yankee-Papiertrockenzylinder musste in die Halle gebracht und „gezogen“ werden – im wahrsten Sinne des Wortes, da aufgrund der vorbereiteten Installationen wenig Platz war.

Unsere Lösung

Wahl des optimalen Equipments

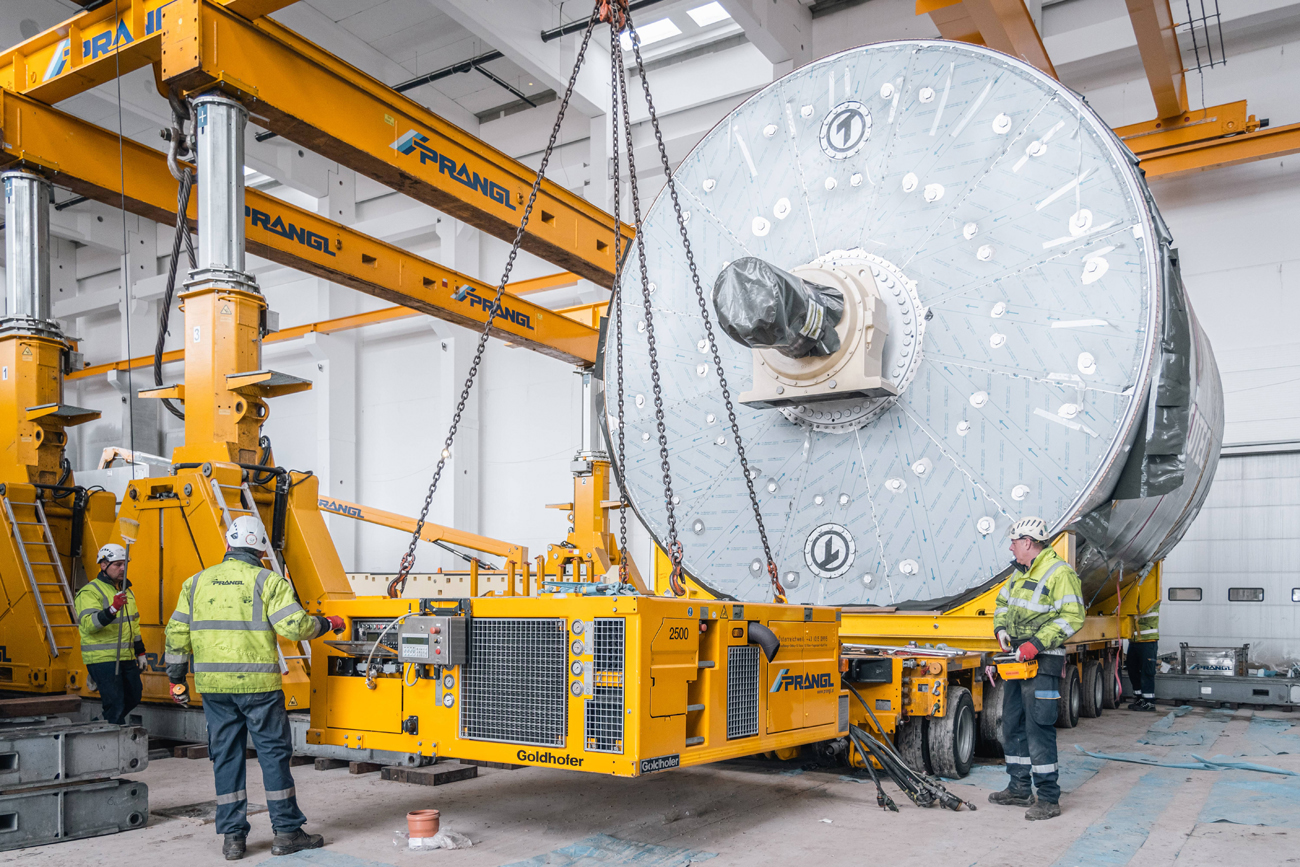

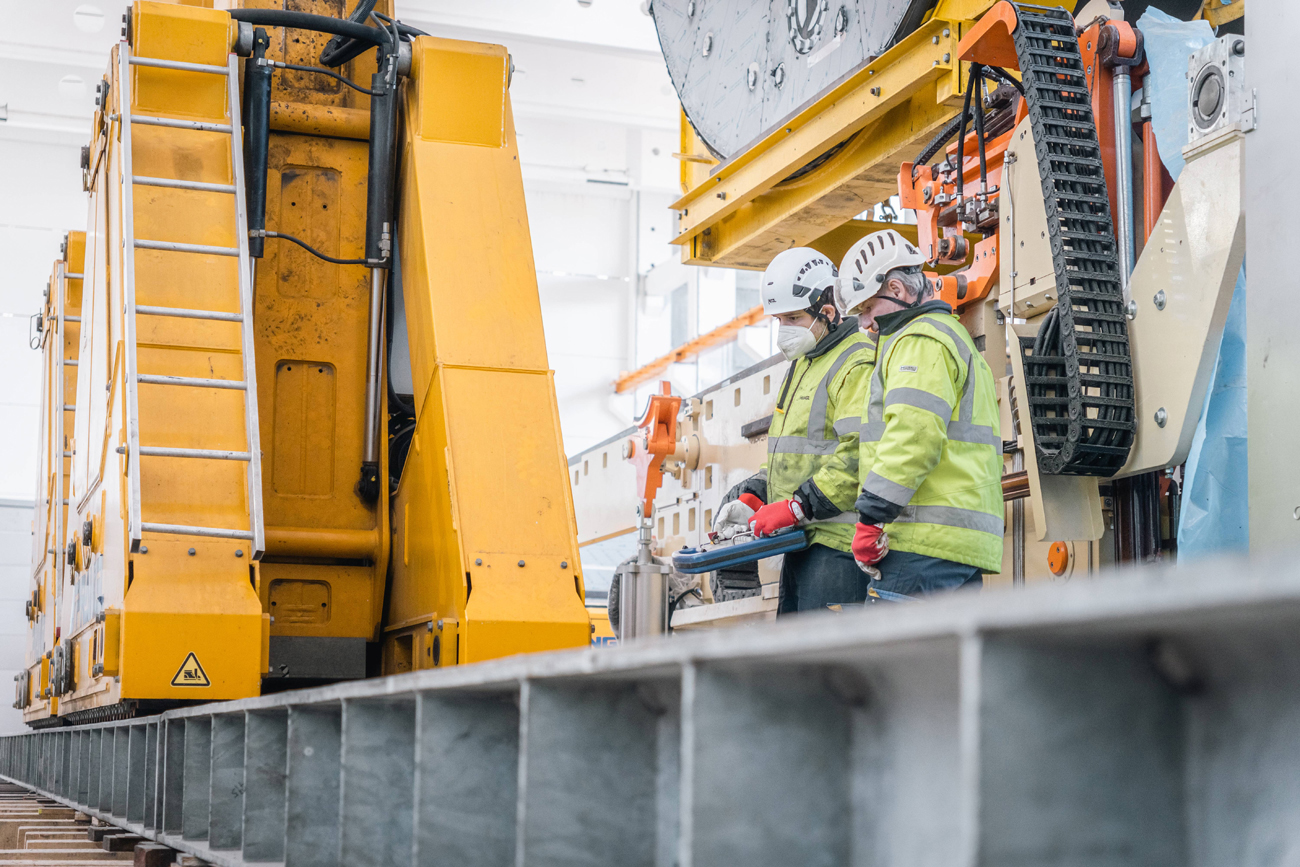

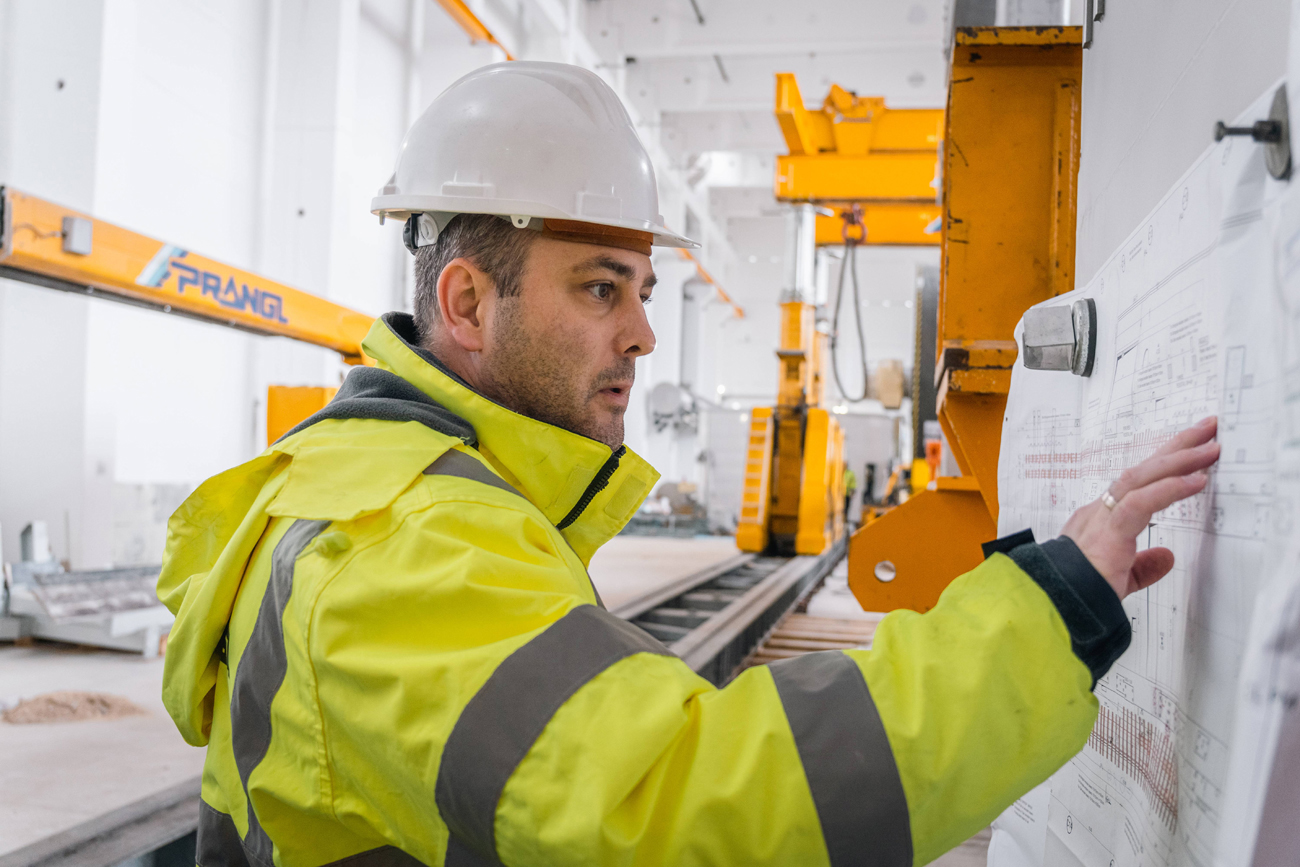

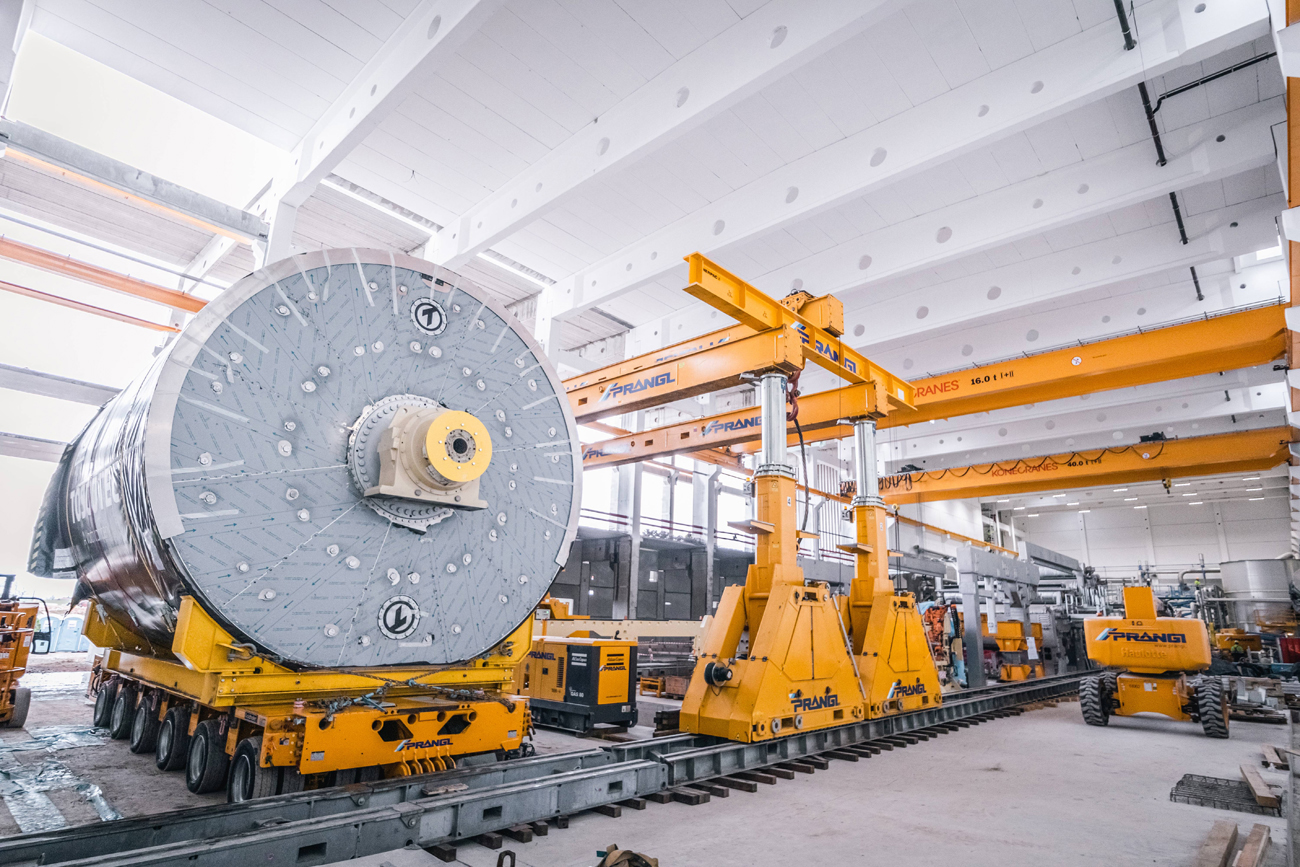

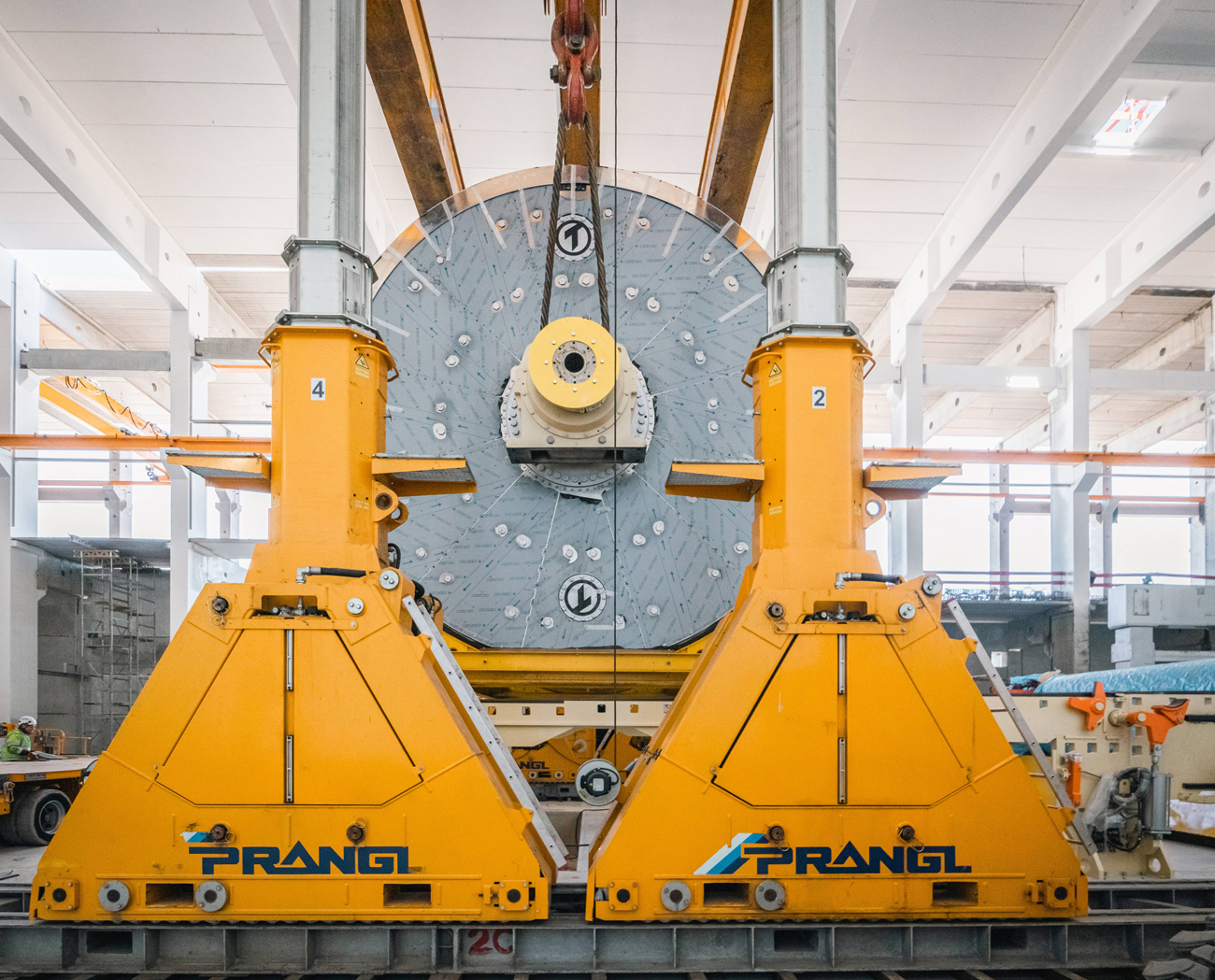

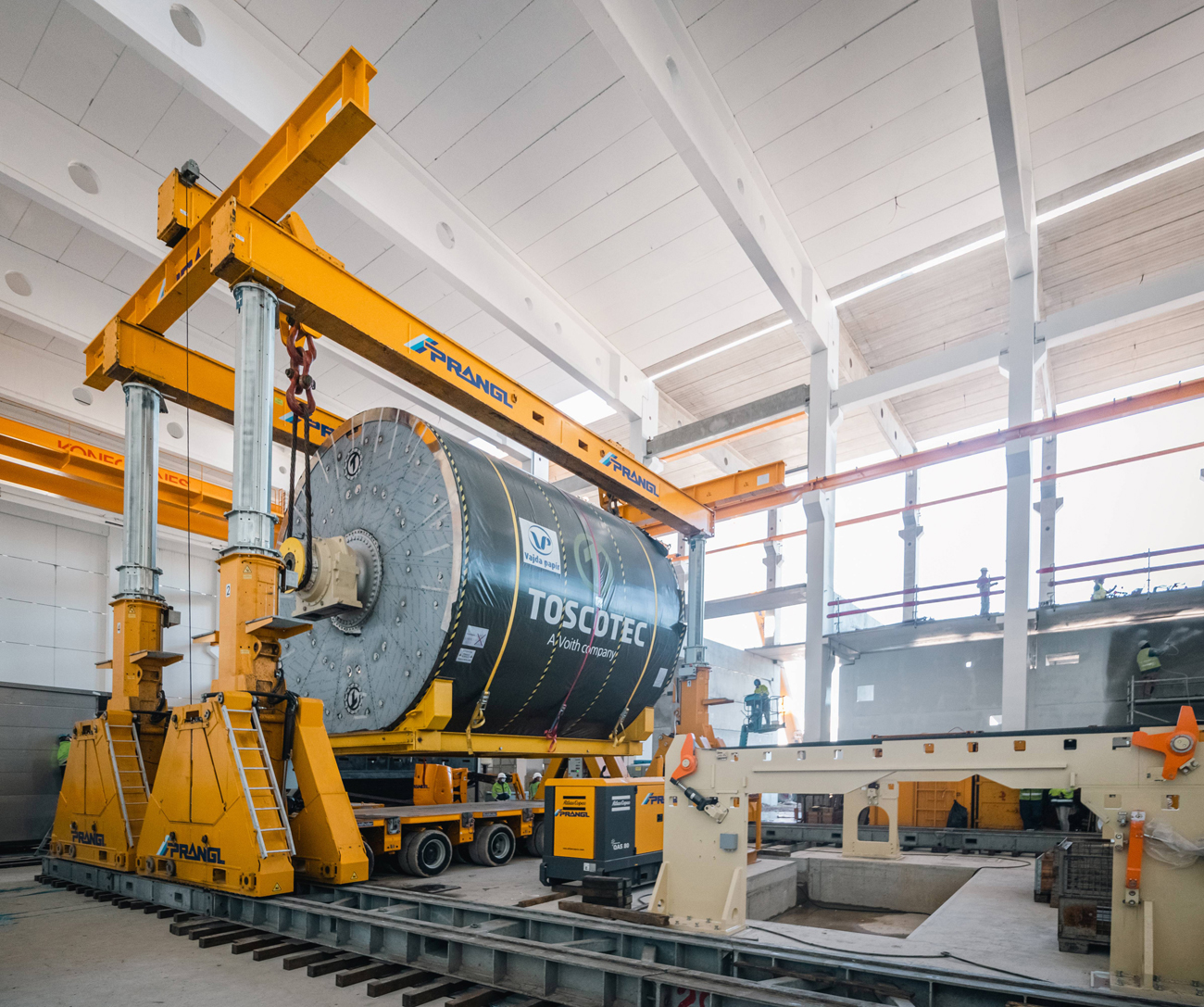

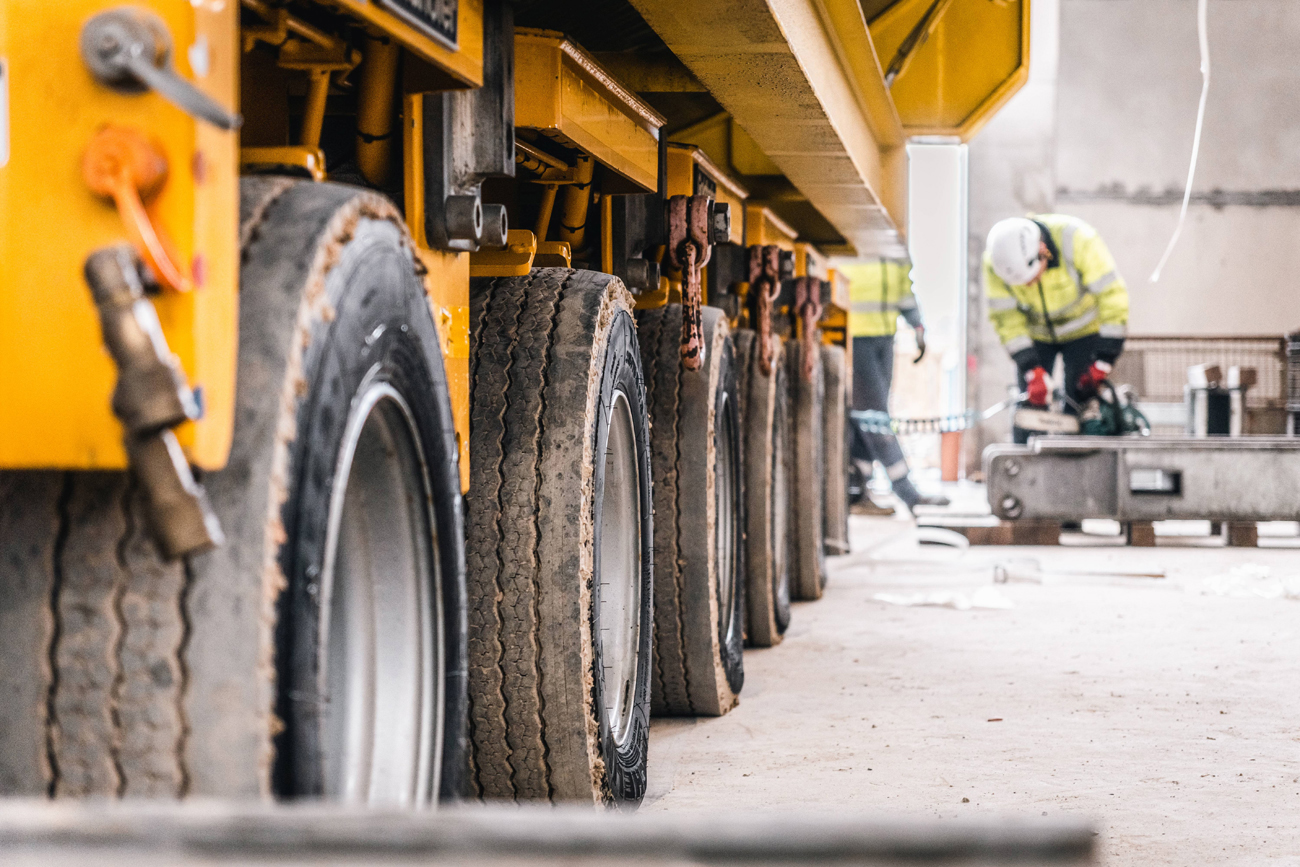

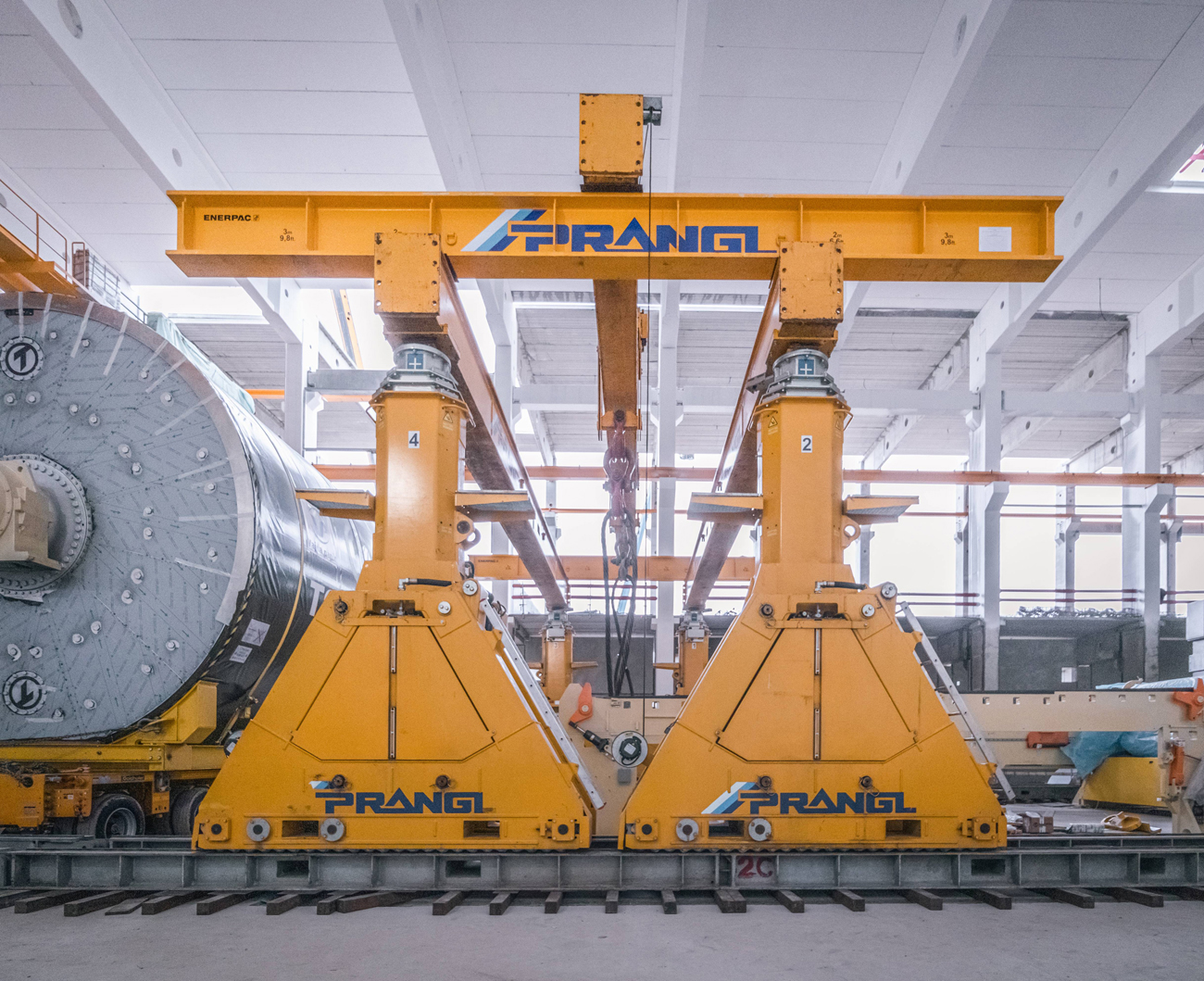

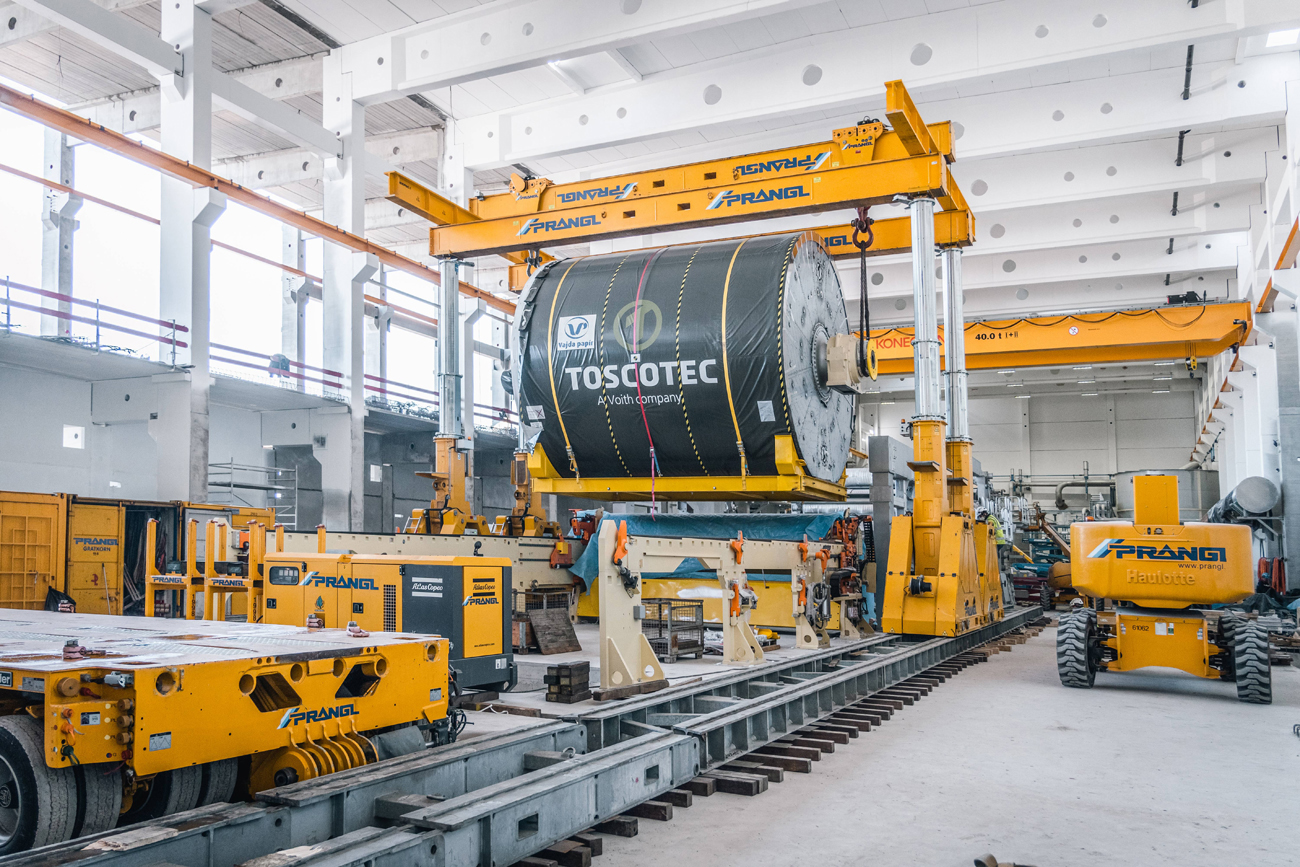

Wie bei allen Aufgaben, die Prangl übertragen werden, mussten sich die Experten bei der Planung des Ablaufes für die geeigneten Geräte entscheiden. Schnell war klar, dass der Hauptakteur in diesem Fall ein hydraulisches Hubportal sein soll. Dieses ist nicht nur bei beschränkten Platzverhältnissen optimal, es ermöglicht zudem mit seinen mehrfach teleskopierbaren Hydraulikhebern und einem speziellen Schienensystem ein exaktes Positionieren der Last. Als Assistenz kamen dazu ein Hubstapler, eine Scheren-Arbeitsbühne und drei Gelenk-Arbeitsbühnen zum Einsatz.

Höchste Präzision

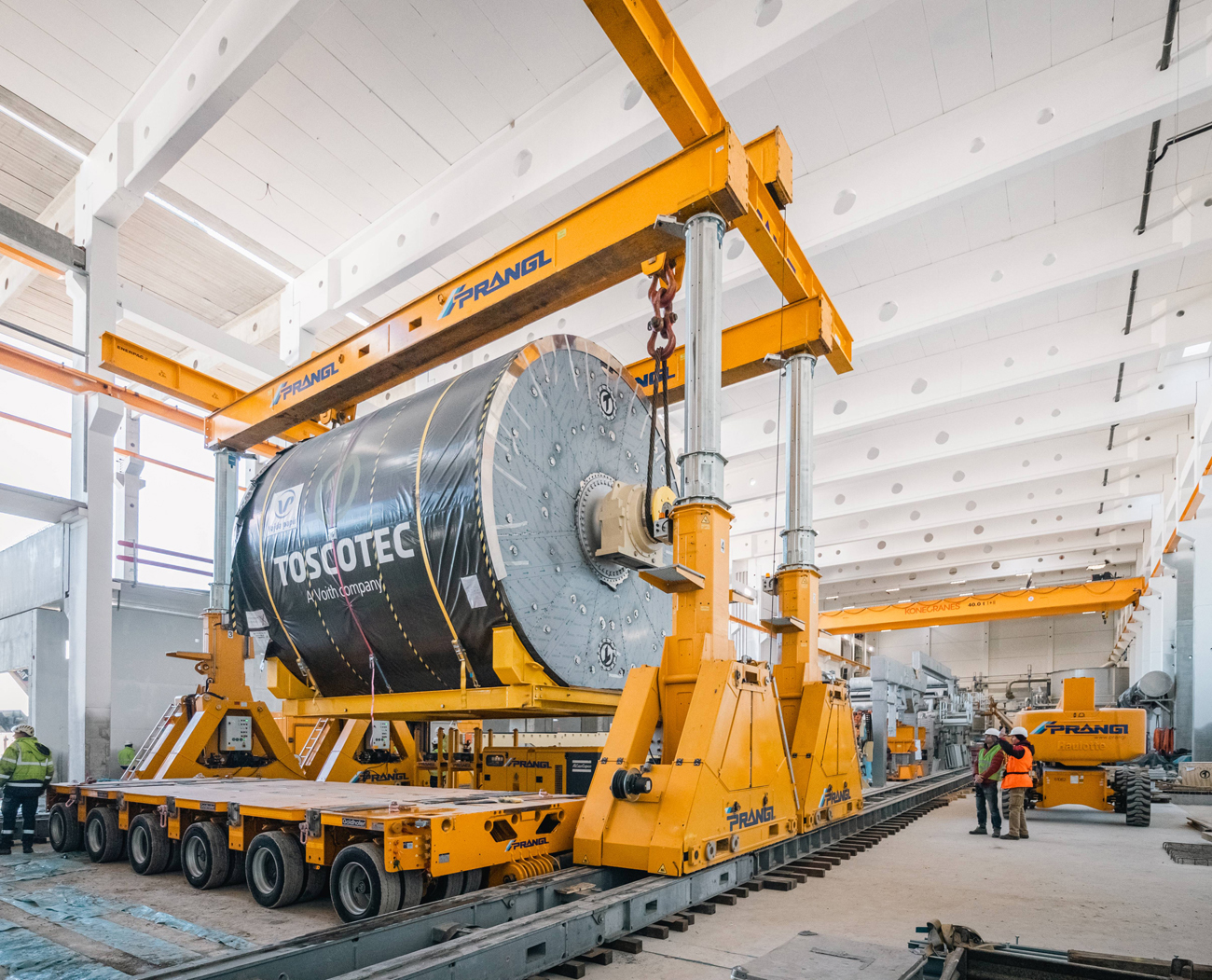

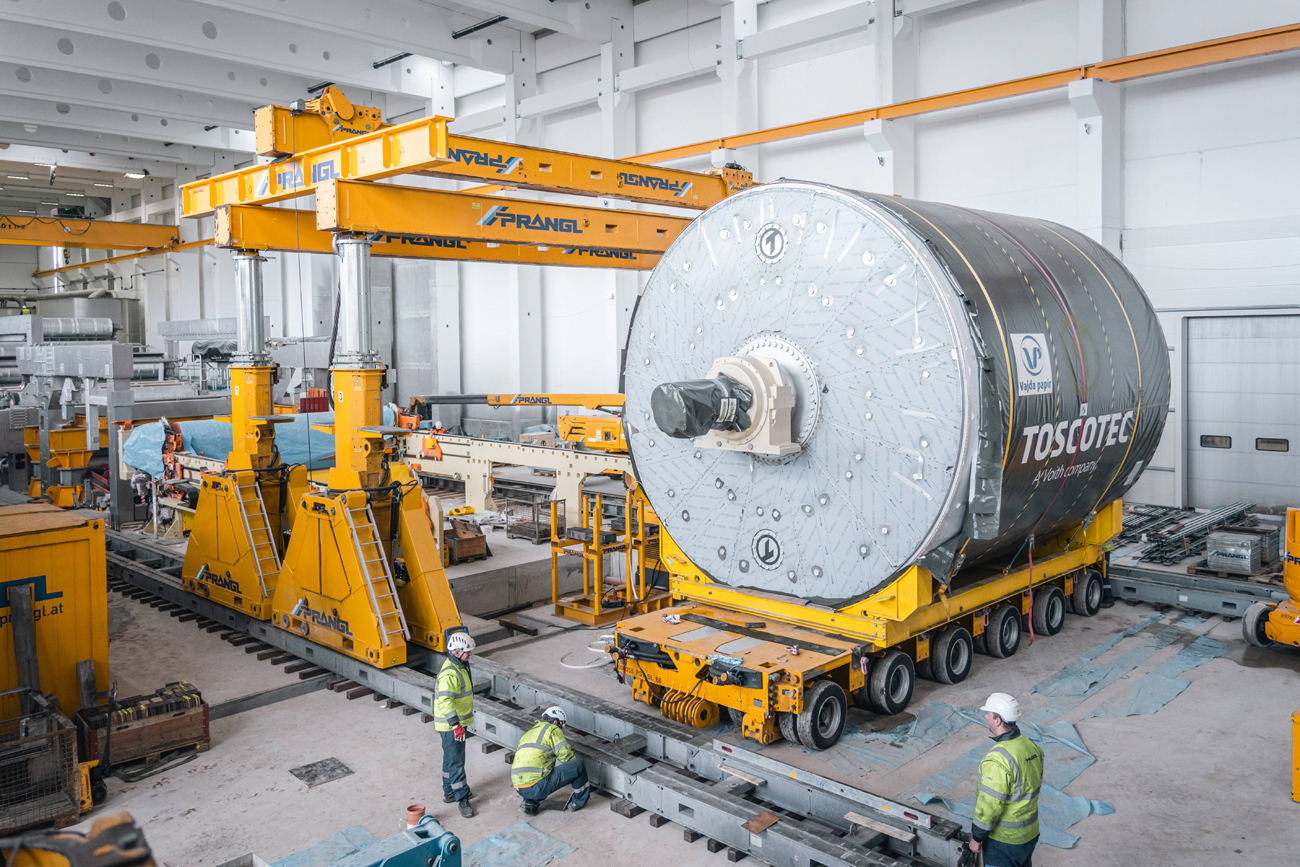

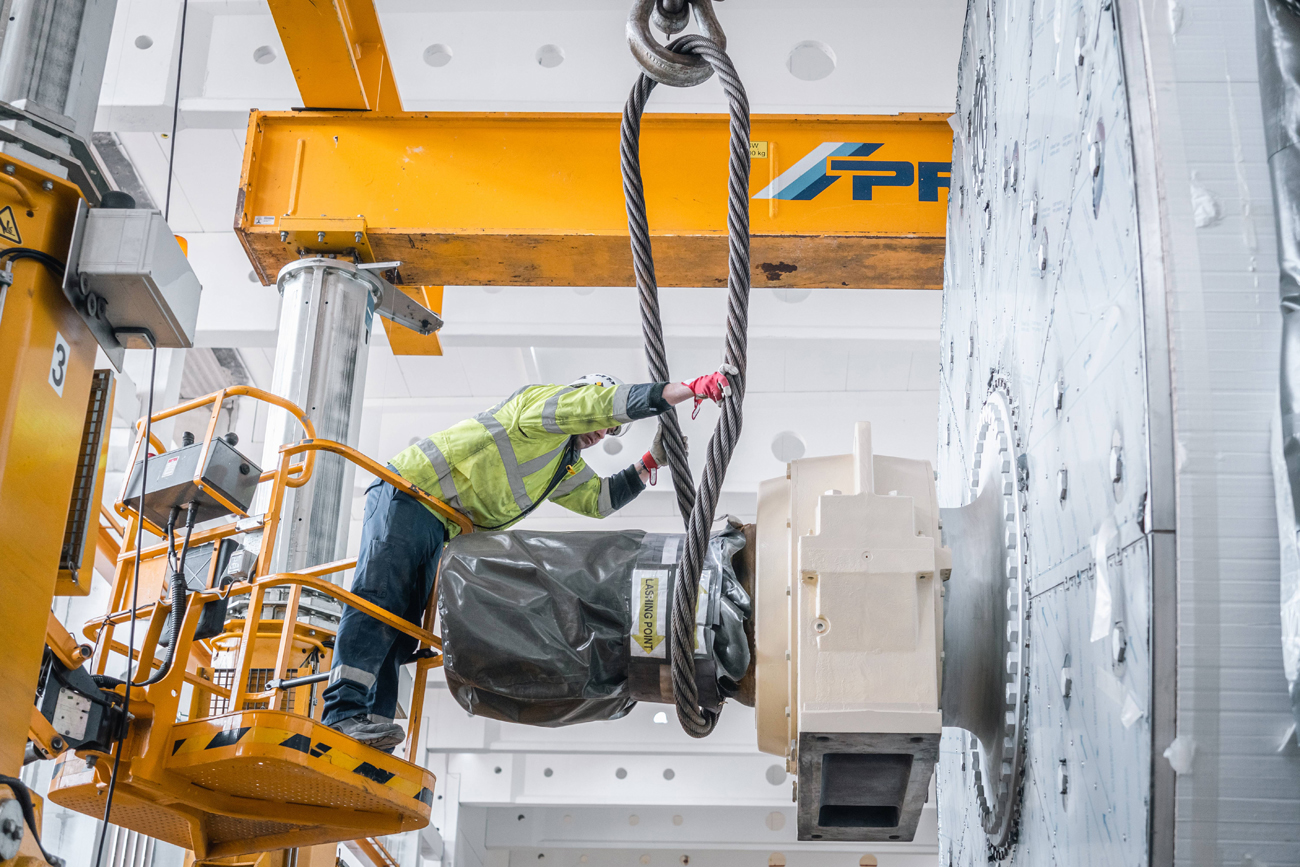

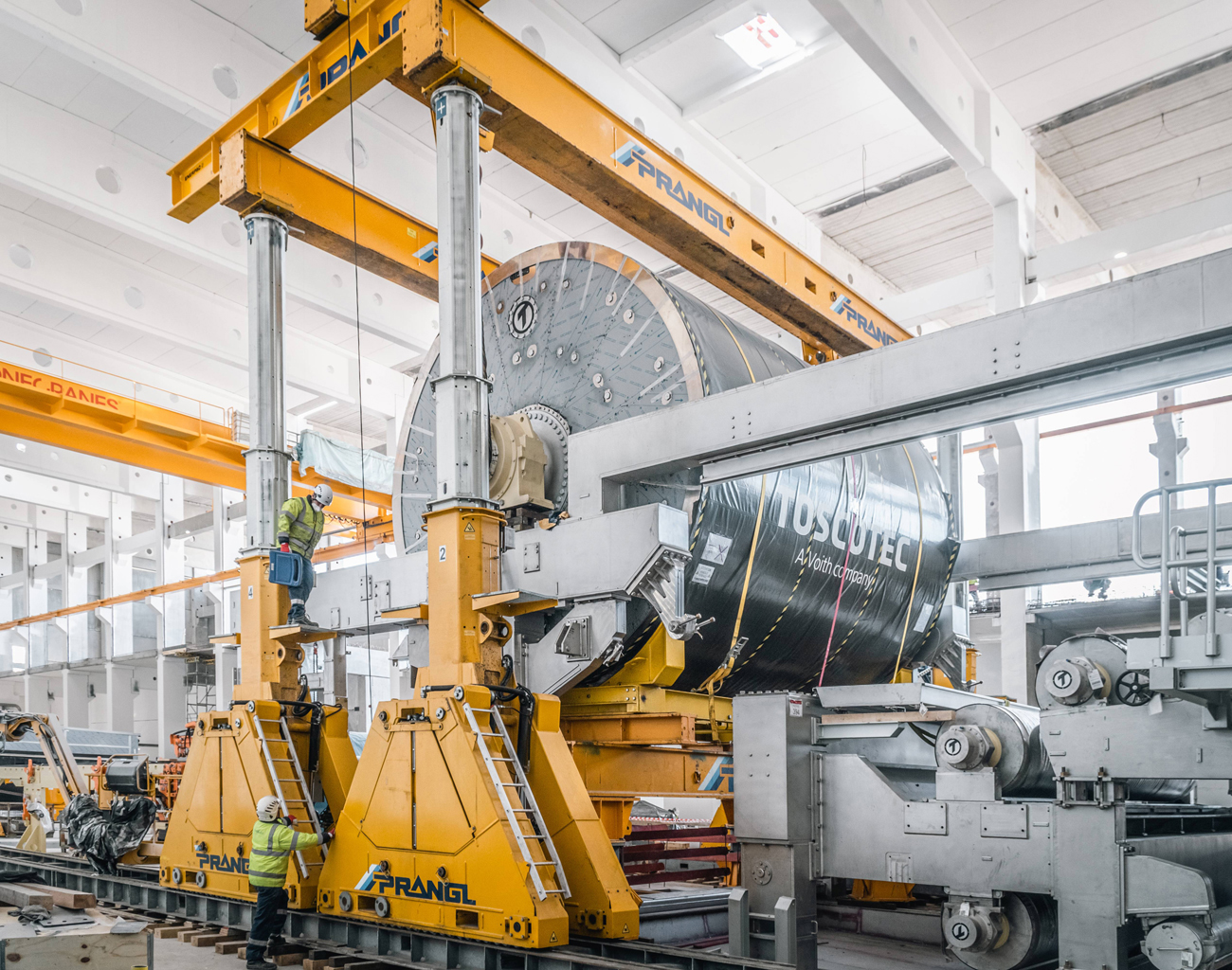

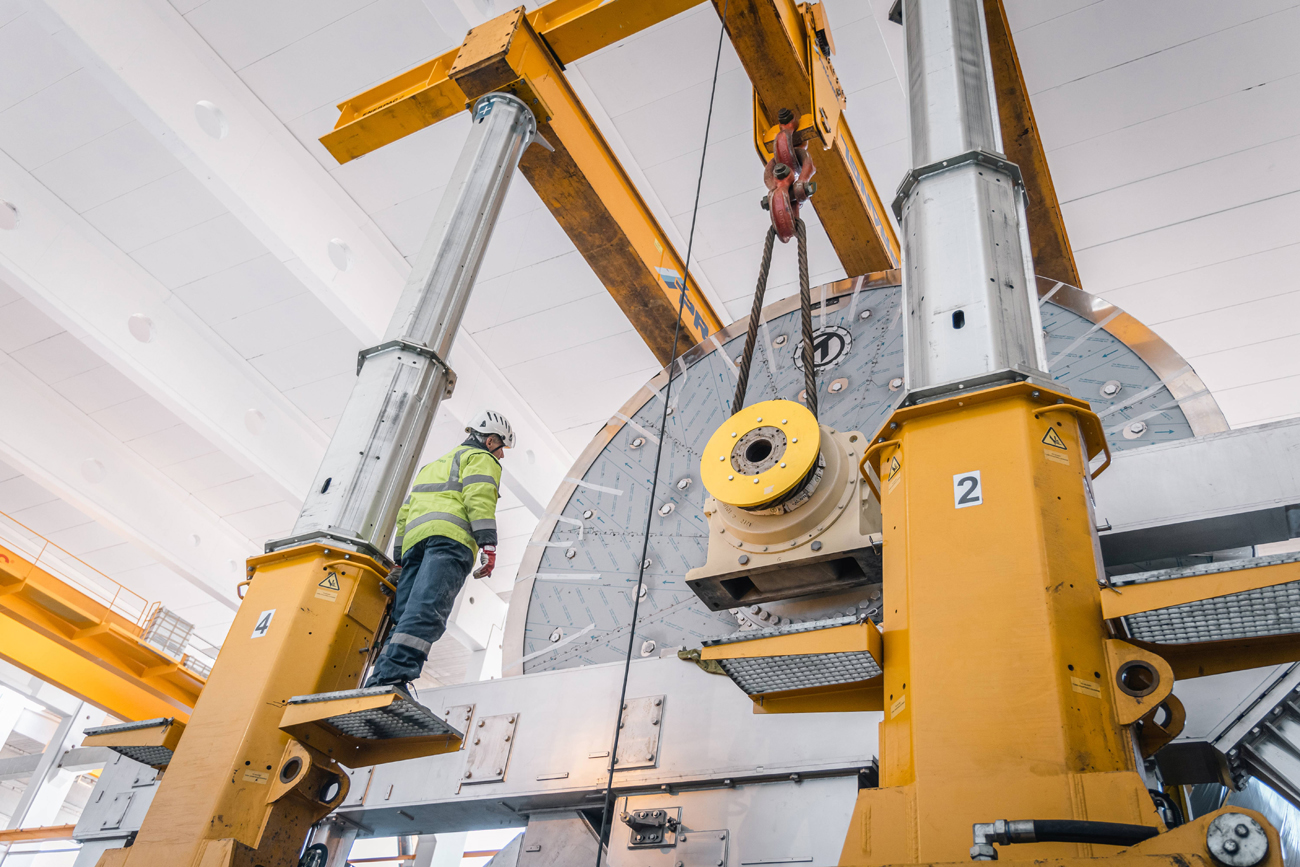

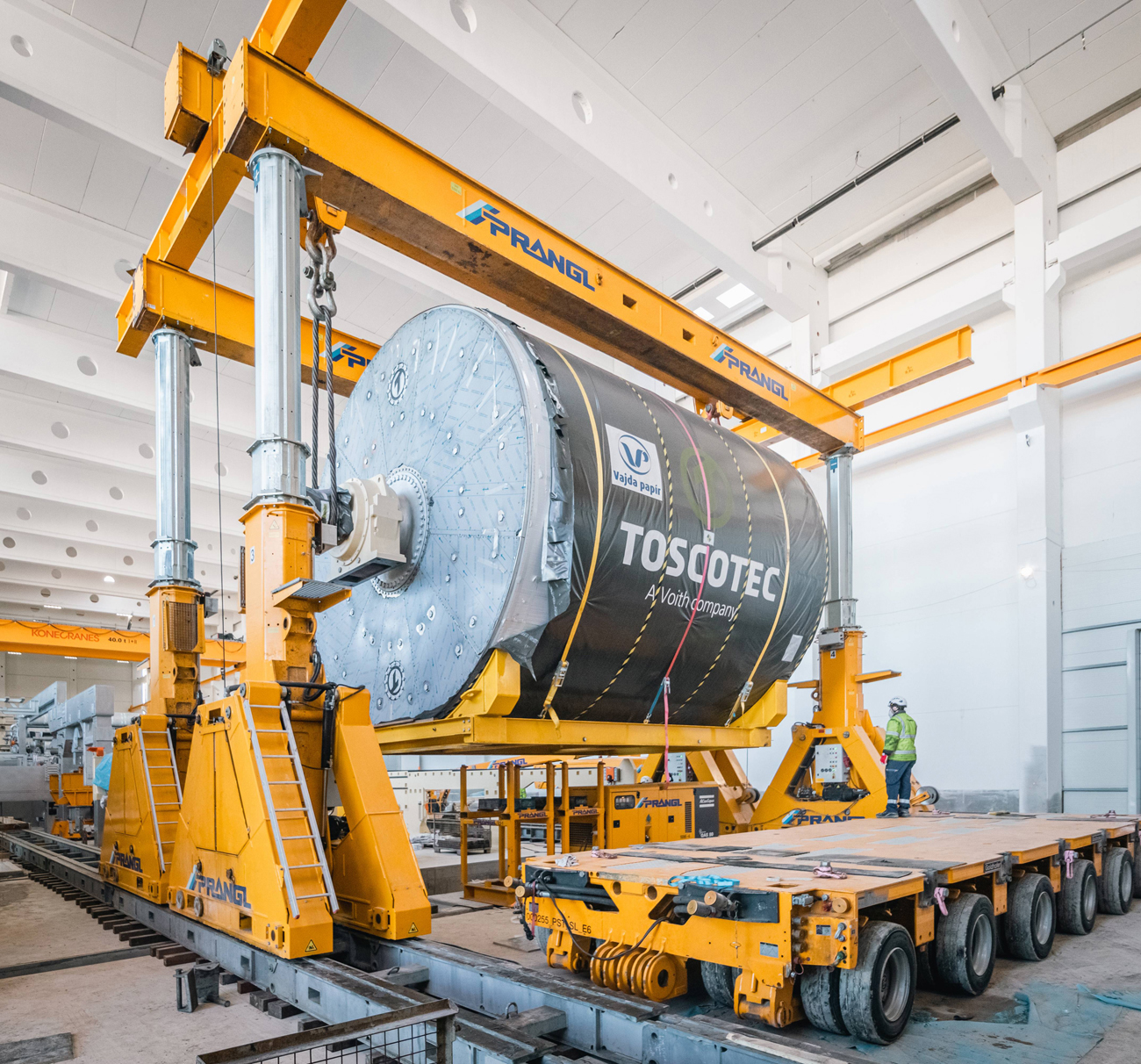

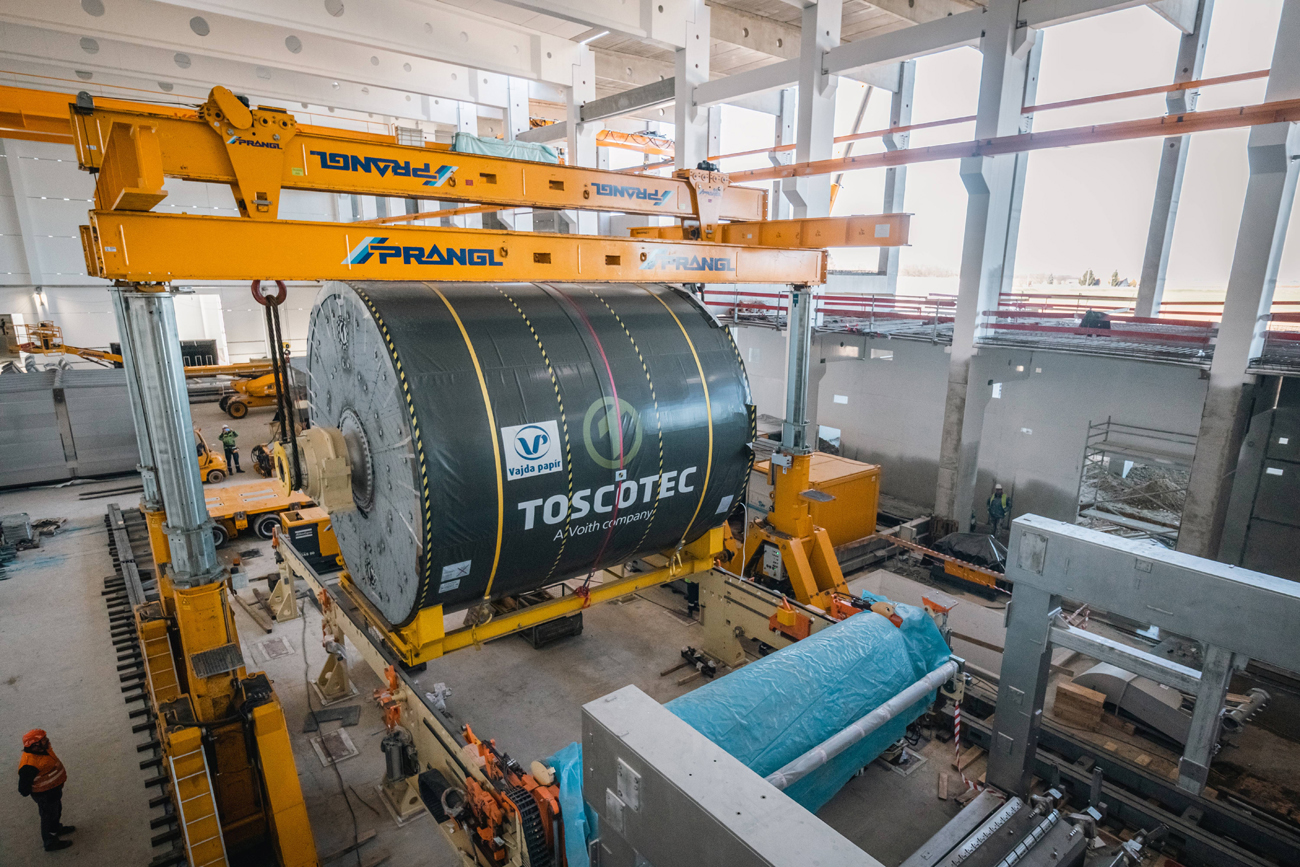

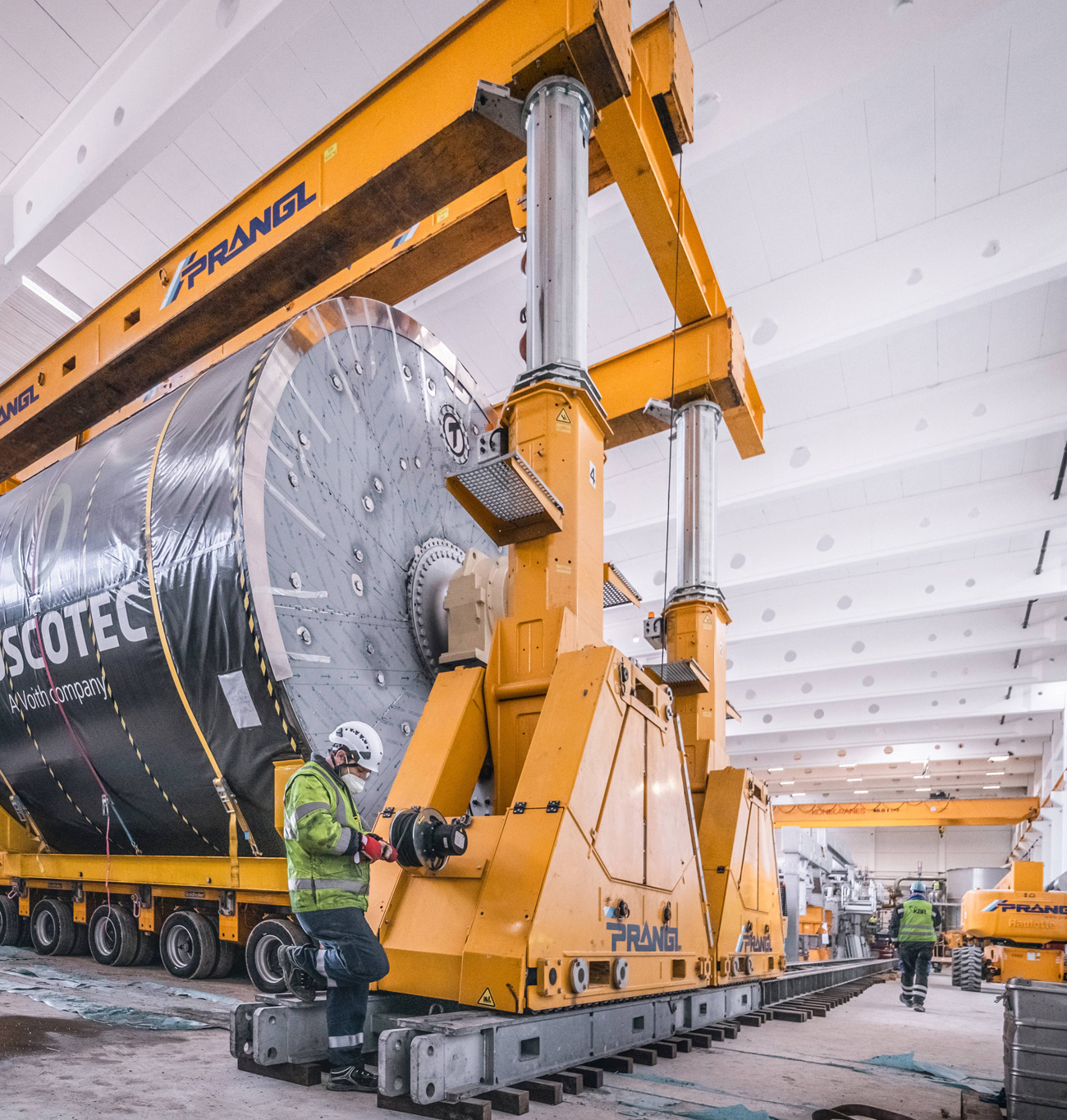

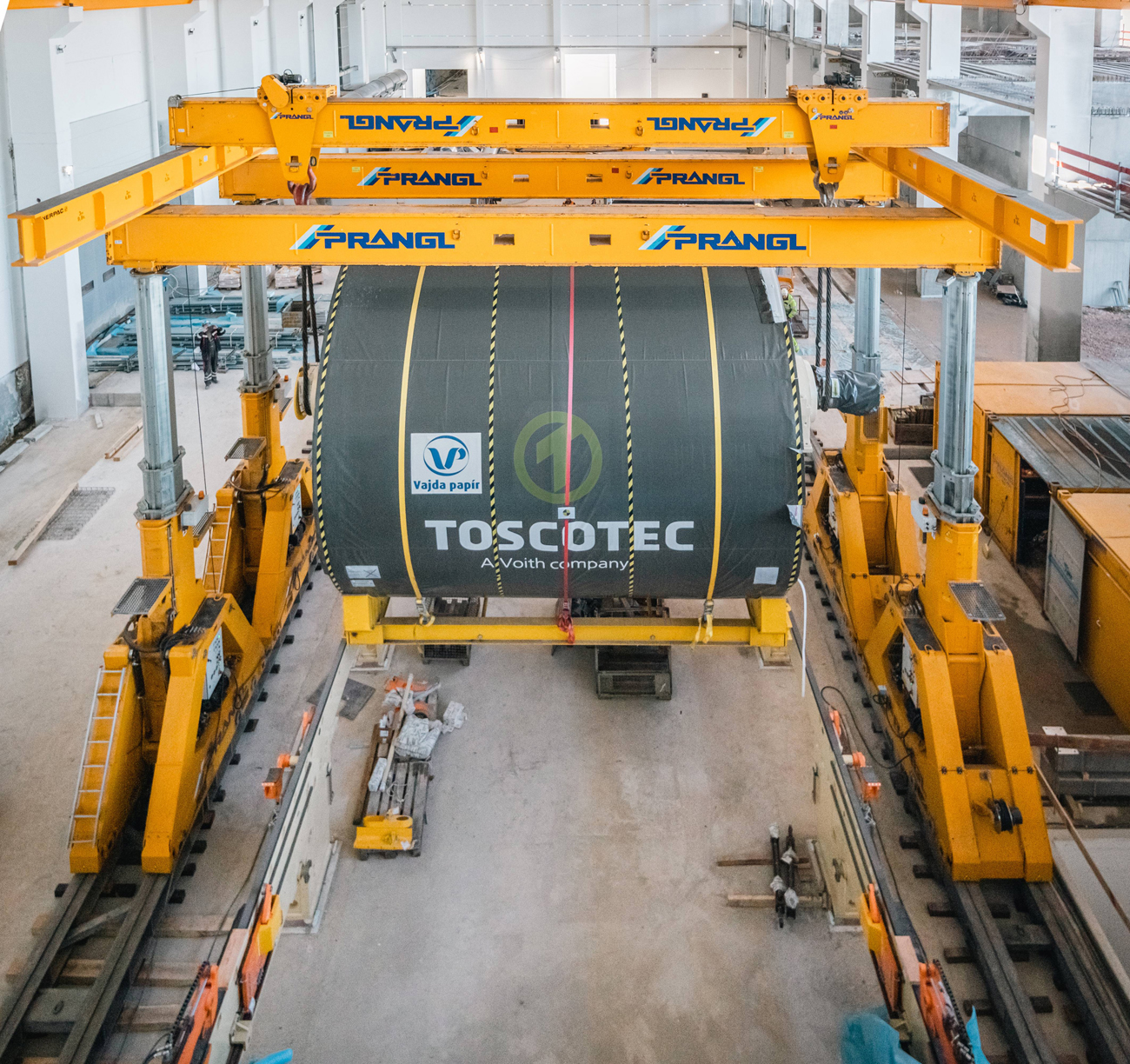

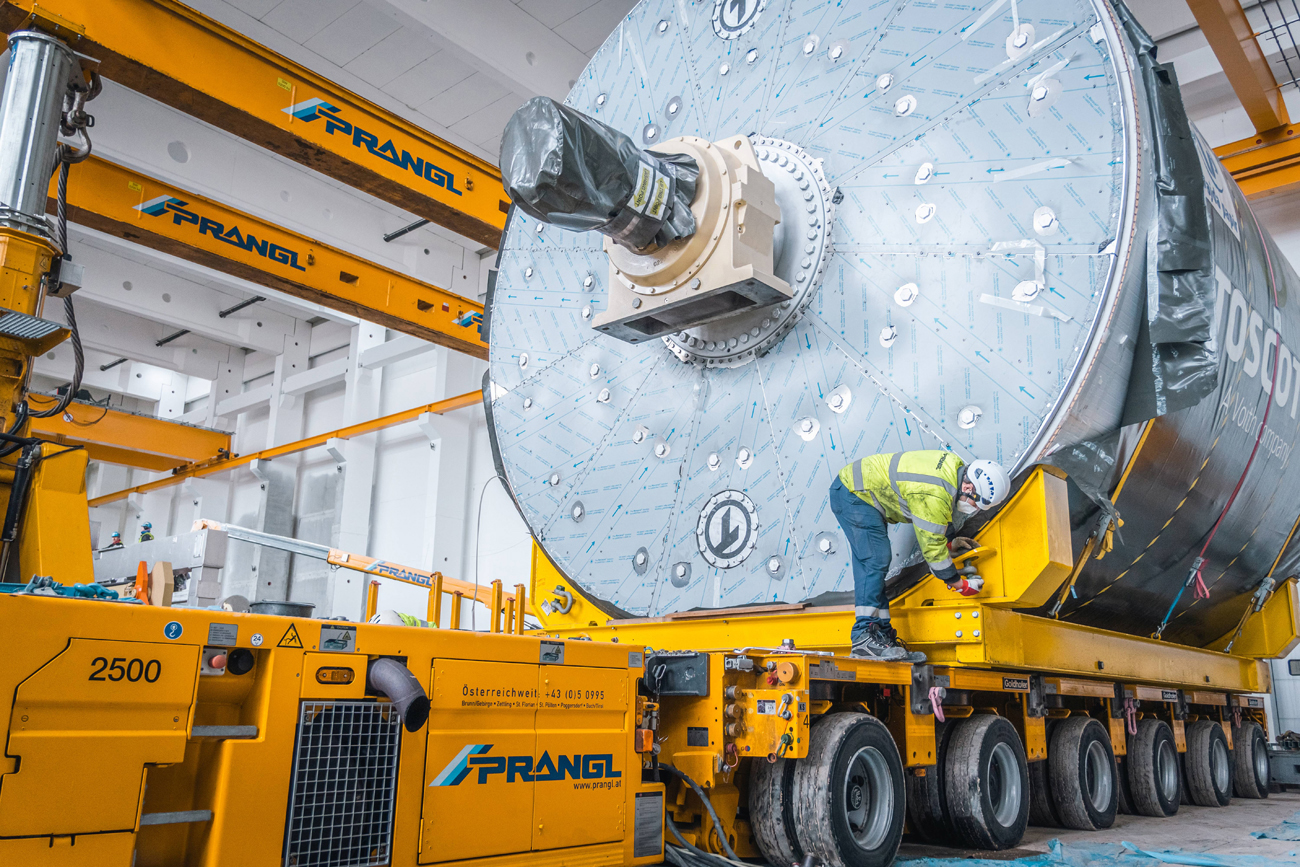

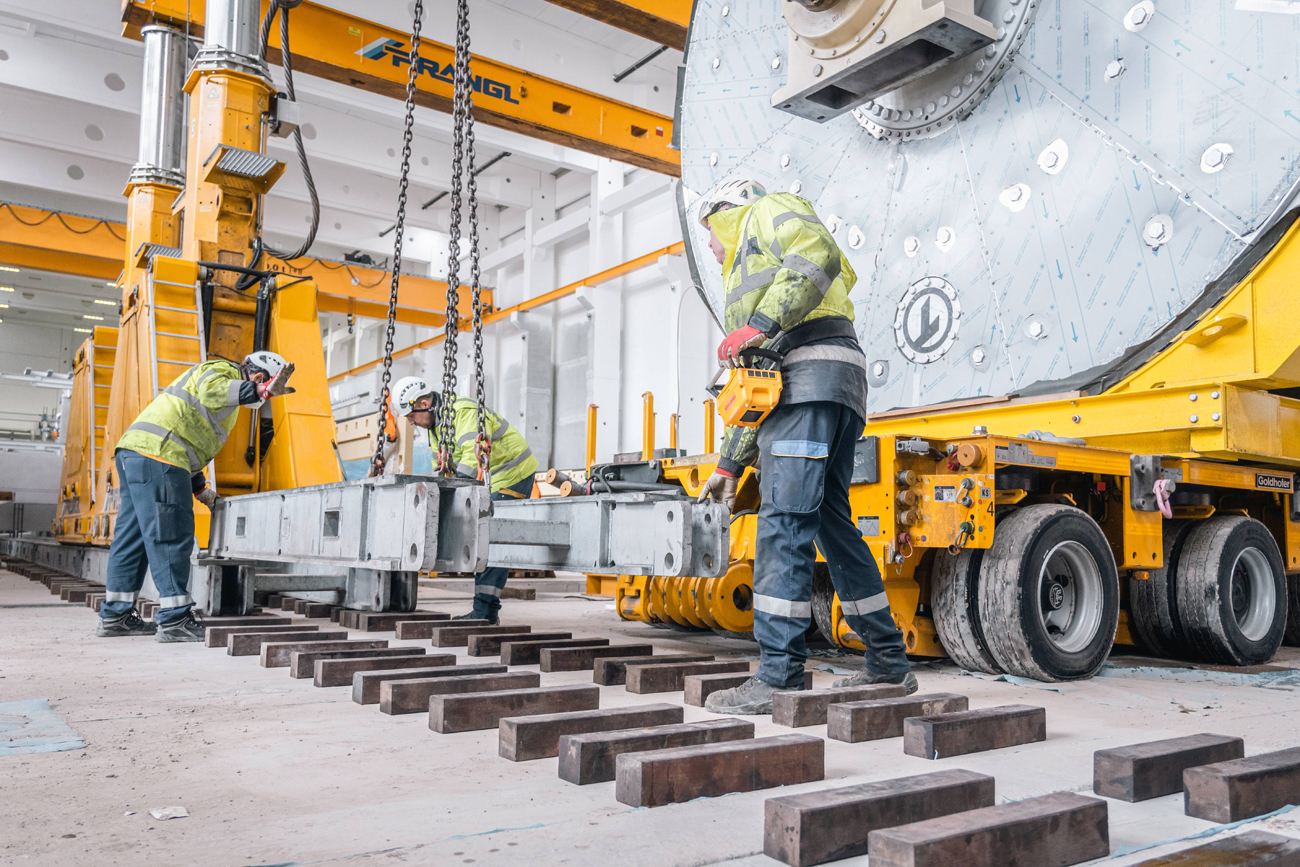

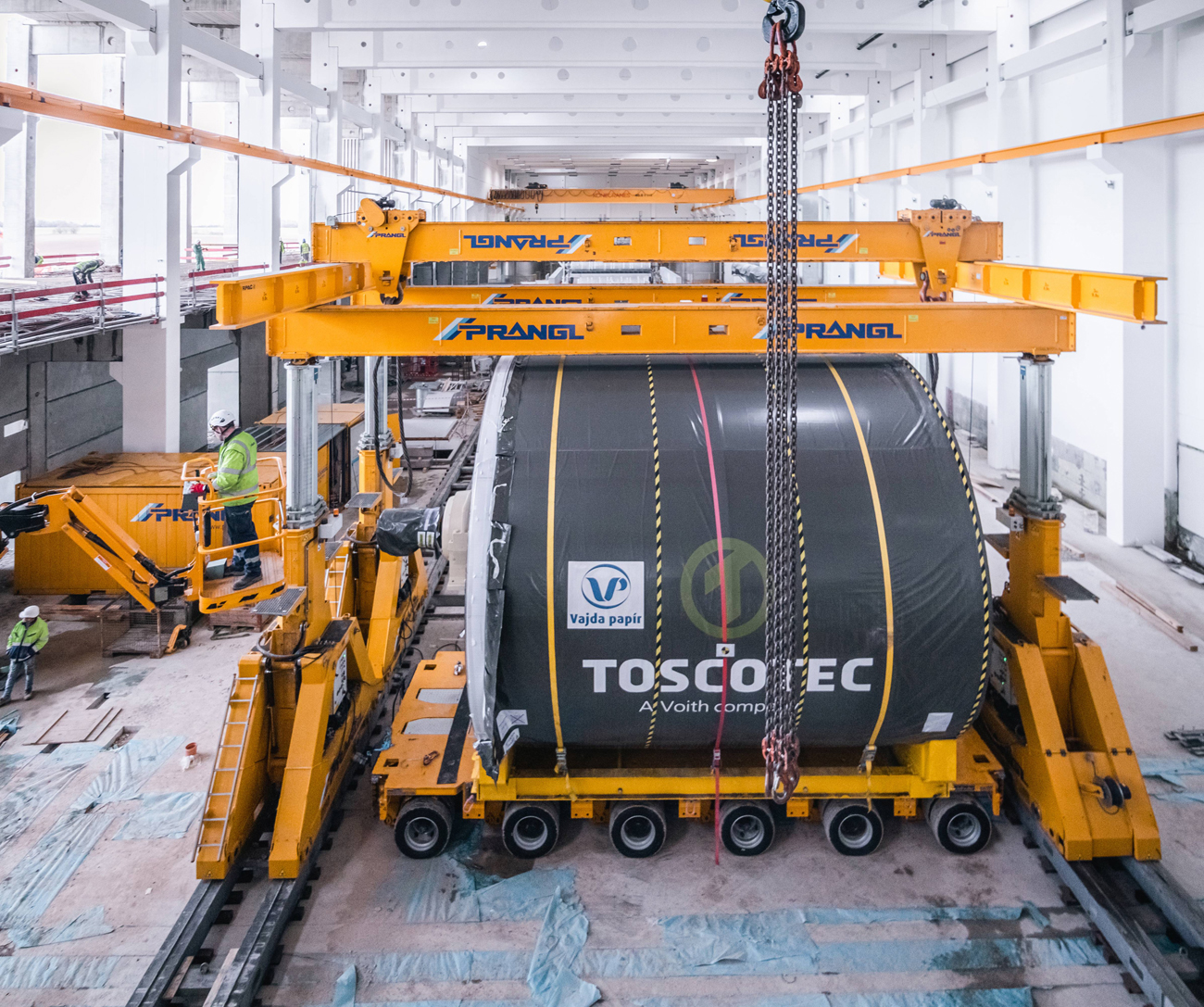

Der mächtige Yankee-Zylinder (5,70 Meter hoch, 5,50 Meter breit und 9,20 Meter lang) wurde mit einem 6-achsigen Selbstfahrer vorsichtig in die neue Produktionshalle eingefahren und quer unter dem Hubportal positioniert. Um genügend Platz zwischen den Schienen zu haben, musste sogar das Antriebsaggregat des Selbstfahrers abgebaut werden. Danach konnte das Hubportal das Trocknungsgerät übernehmen. Aber damit war die Aufgabe noch nicht erledigt, durch die ungarischen Behörden musste vor Ort noch eine vorgeschriebene Druckprobe durchgeführt werden.

Perfektes Team-Work

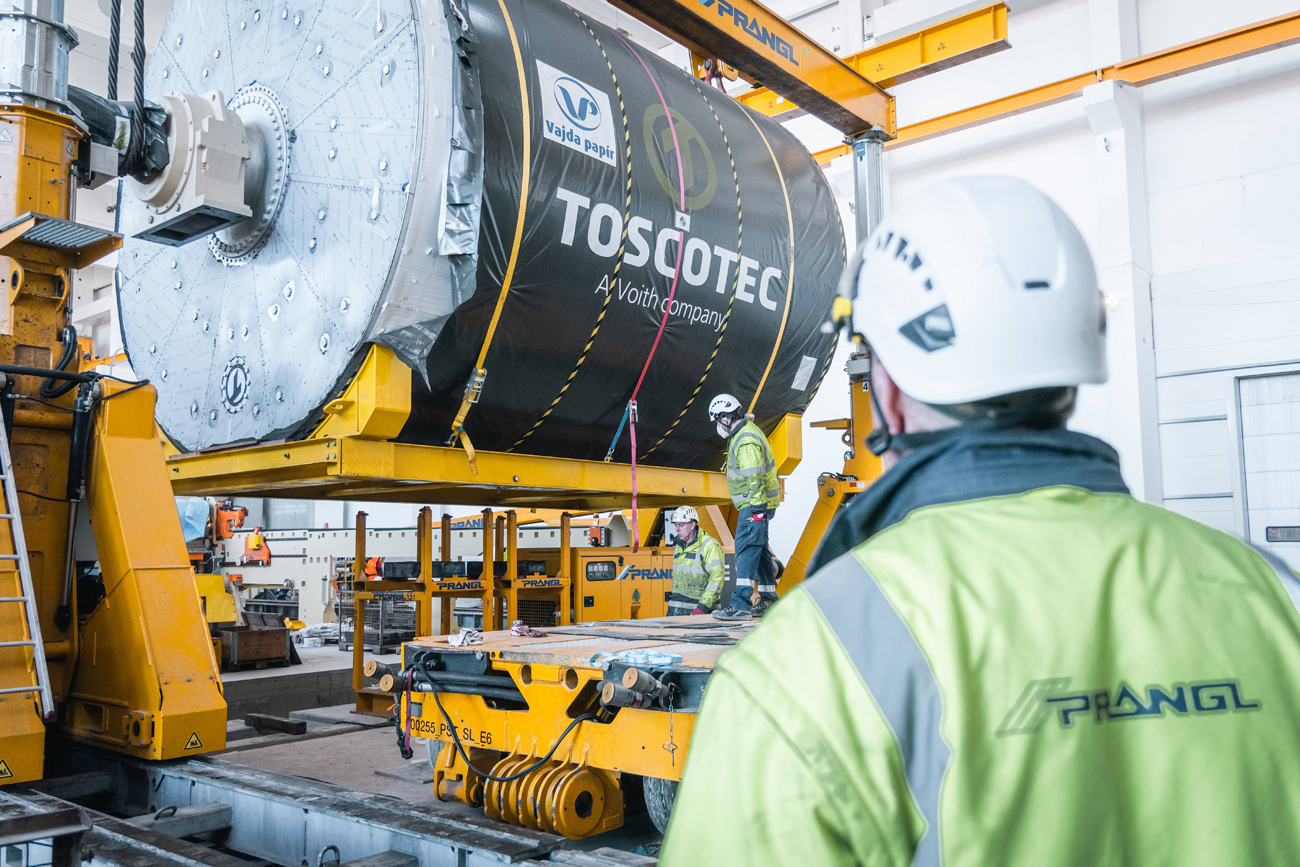

Um den Test durchführen zu können wurde der Yankee nur wenige Zentimeter über der finalen Position auf einem vorbereiteten Stahlbau abgesetzt. Danach wurde der Zylinder mit insgesamt 150 Kubikmeter Wasser gefüllt, wodurch sich das Gesamtgewicht auf knapp 300 Tonnen erhöhte. Die Probe verlief erfolgreich und das Wasser konnte abgelassen werden. Der Yankee wurde wieder angehoben, der Stahlbau entfernt und der Behälter endgültig auf sein vorbereitetes Lager aufgesetzt. Die akribische Planung hat auch hier wieder für einen reibungslosen Ablauf gesorgt.

Die lange Planung und Vorbereitung sowie die perfekte Zusammenarbeit der österreichischen und ungarischen Kollegen waren die Erfolgsgaranten.
János KácsorVerkauf / Beratung

Cookies

Diese Website verwendet technisch notwendige Cookies. Für die Anzeige von Videos benötigen wir außerdem ihre Zustimmung zu funktionellen Cookies. Mit Ihrer Zustimmung zu statistischen Cookies erfassen wir anonymisiert das Userverhalten und optimieren so die Benutzerfreundlichkeit. Für weitere Informationen klicken Sie bitte auf unsere Datenschutzerklärung.
