Windpark, Teil 2
Damir Kralj
Andreas Schneider
Die Herausforderung
Aufbau von fünf Windkraftanlagen
Prangl war schon für die Entladung und den 700 Kilometer langen Transport von fünf Windkraftanlagen vom Hafen Zadar in Kroatien nach Ivan Sedlo in Bosnien Herzegowina verantwortlich. Damit war der Großauftrag aber längst noch nicht abgeschlossen. Das Spezialisten-Team sollte auch für die Vorinstallation und die Hauptmontage der Anlagen sorgen.
Unsere Lösung
Koordination auf der Baustelle

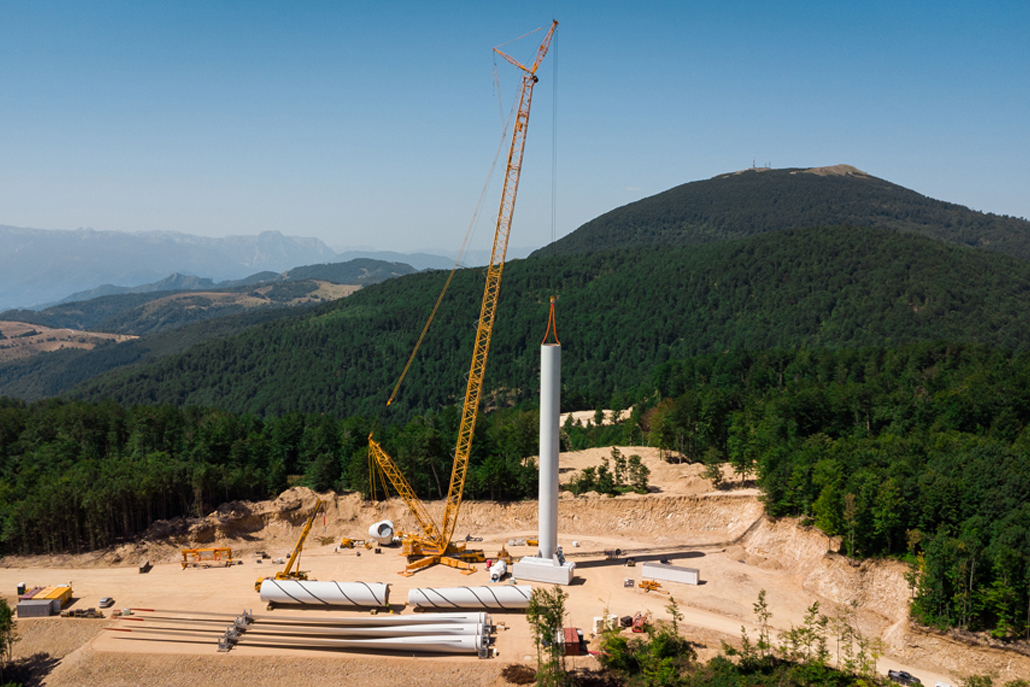

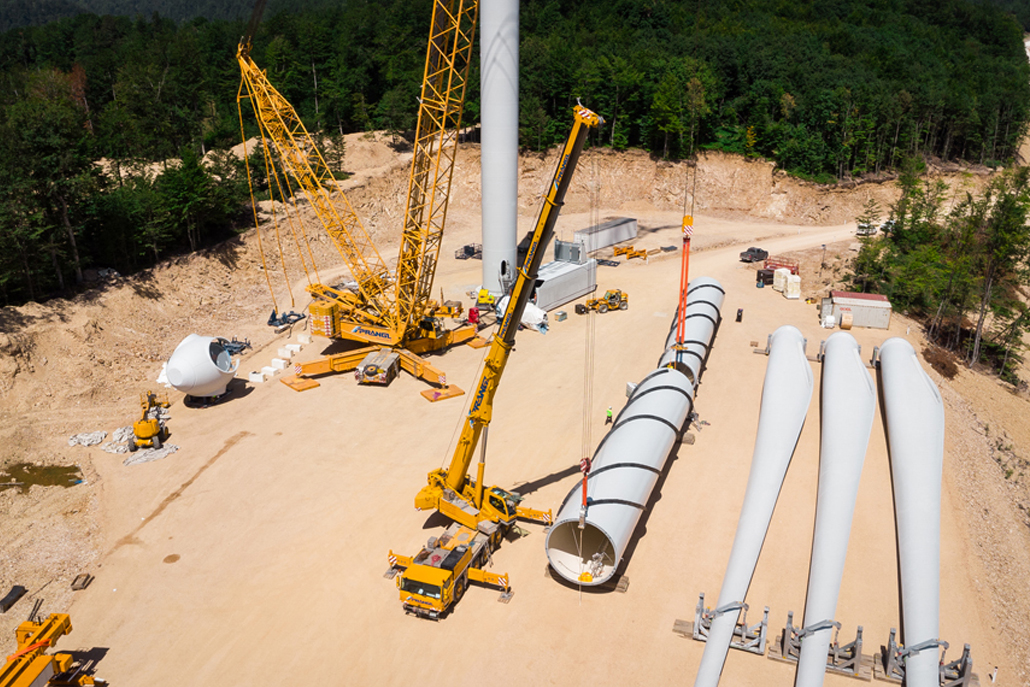

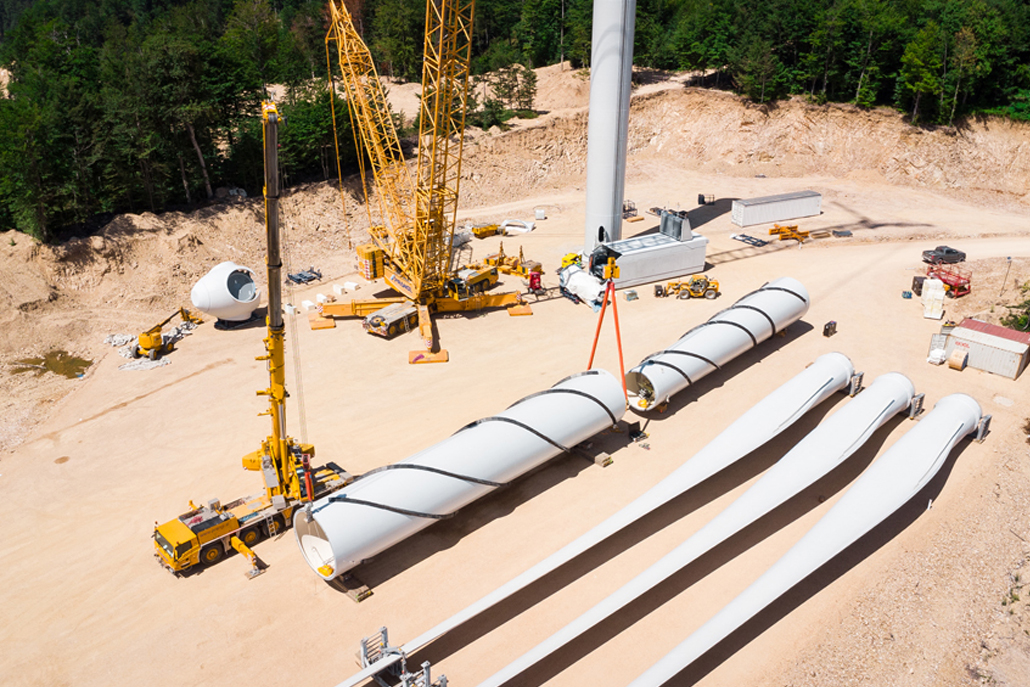

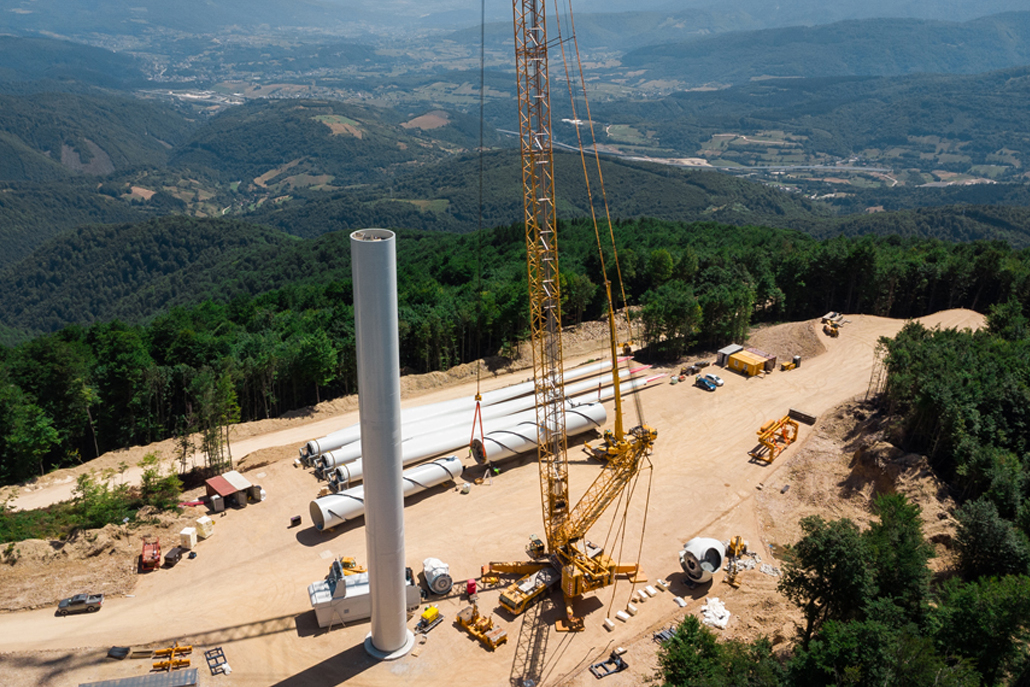

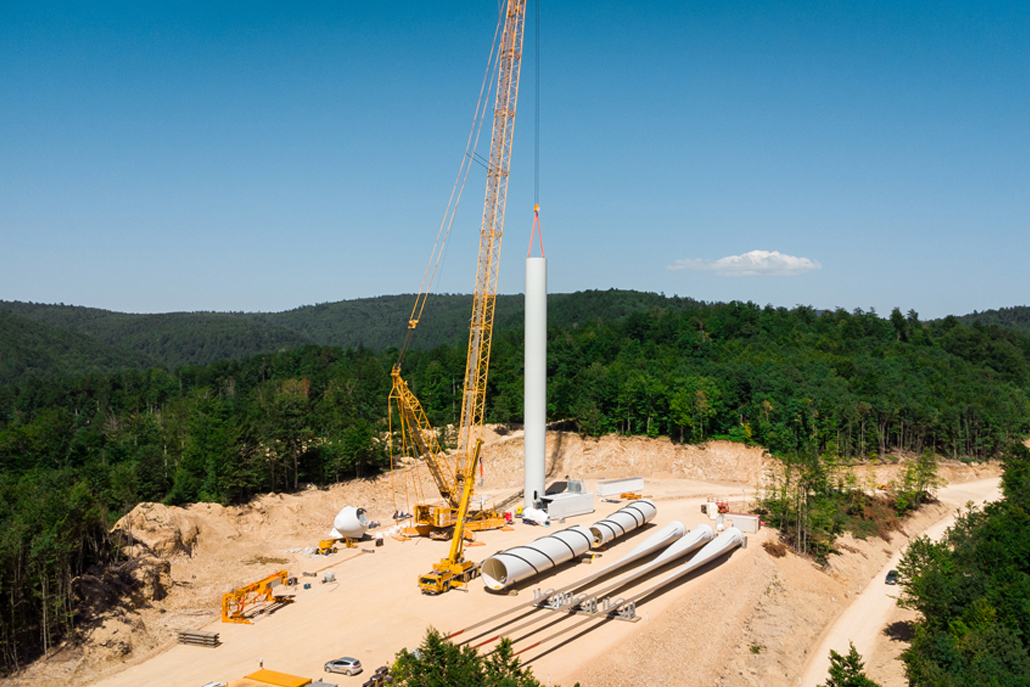

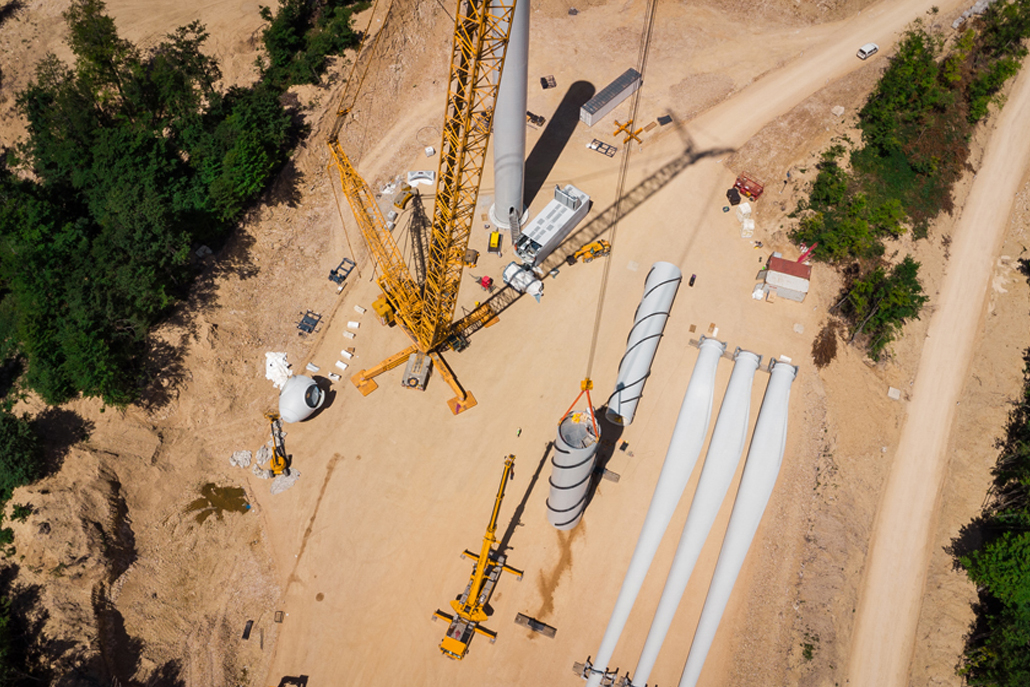

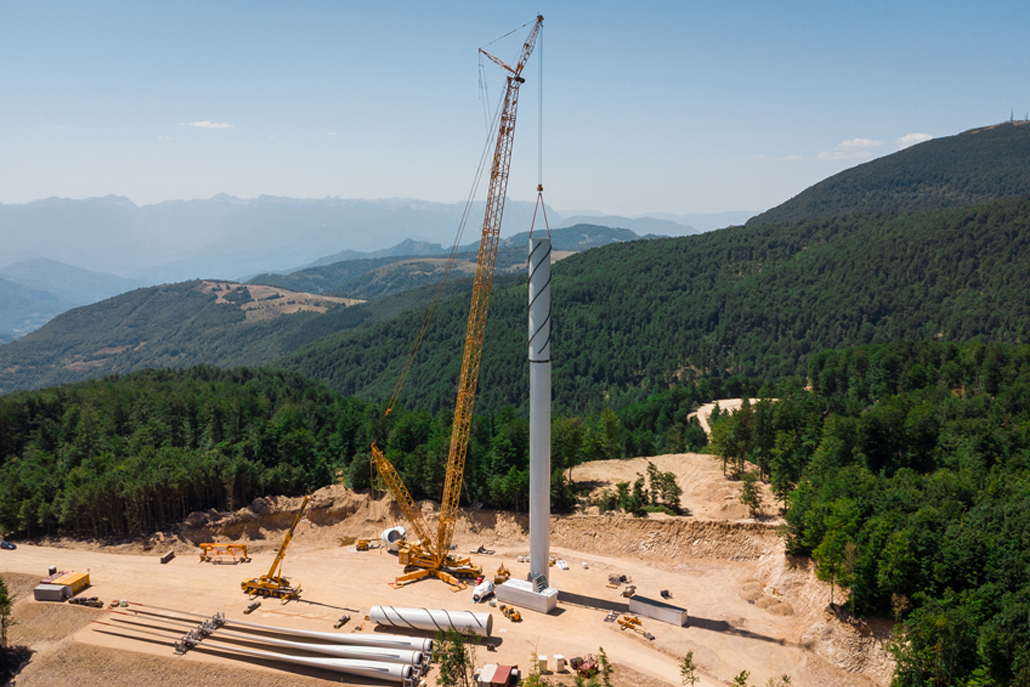

Die optimale Koordination auf der Baustelle war von größter Wichtigkeit. Die Komponenten der Windkraftanlagen, die am Ende eine Nabenhöhe von 102,5 Meter erreichen sollten, wurden zuvor vom Prangl-Team an der Baustelle Stück für Stück mit einem 160 Tonnen und einem 250 Tonnen Teleskopkran abgeladen. Die schwersten Teile davon waren Turmsegmente mit 65 Tonnen, die längsten die Rotorblätter mit 72 Meter. Die Zwischenlagerung musste dabei so erfolgen, dass die Krane die Komponenten in der richtigen Reihenfolge aufnehmen konnten und außerdem genügend Platz für notwendige Vorinstallationen blieb.

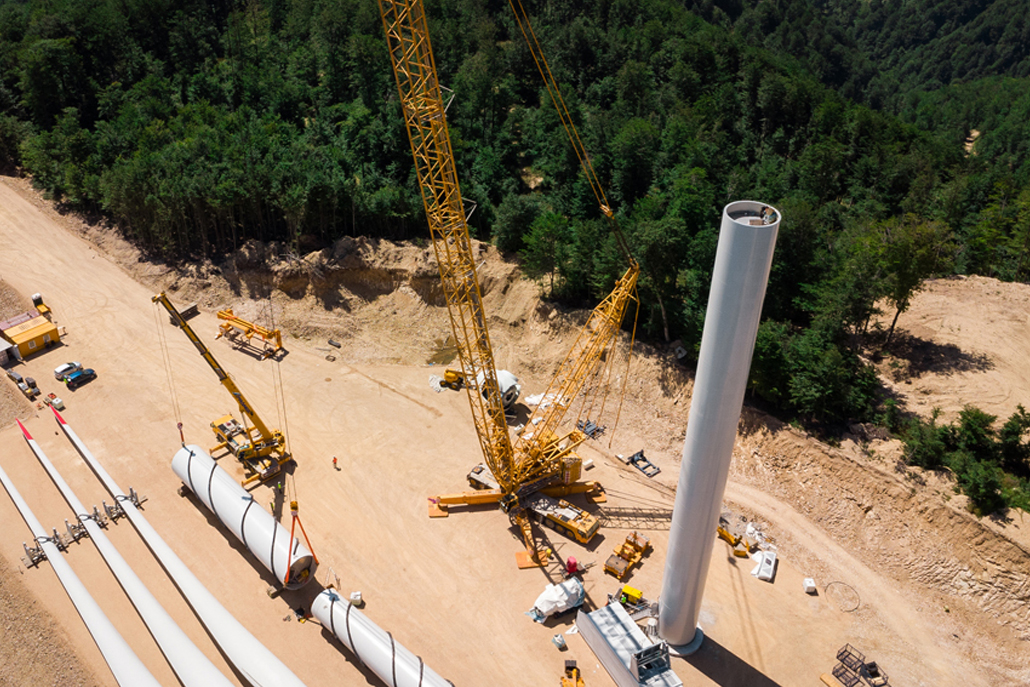

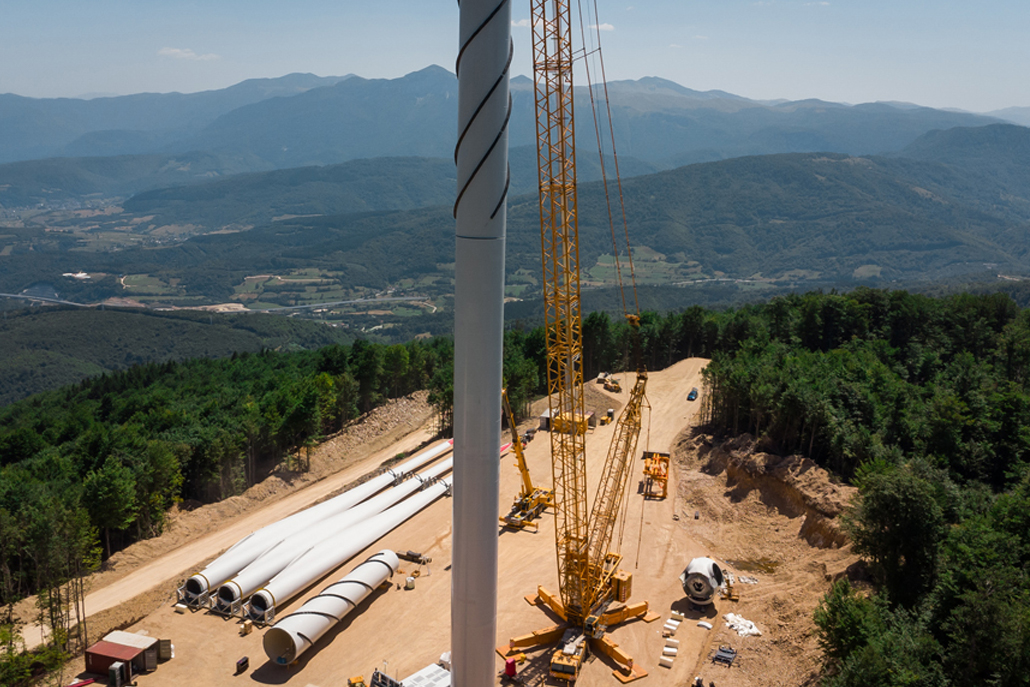

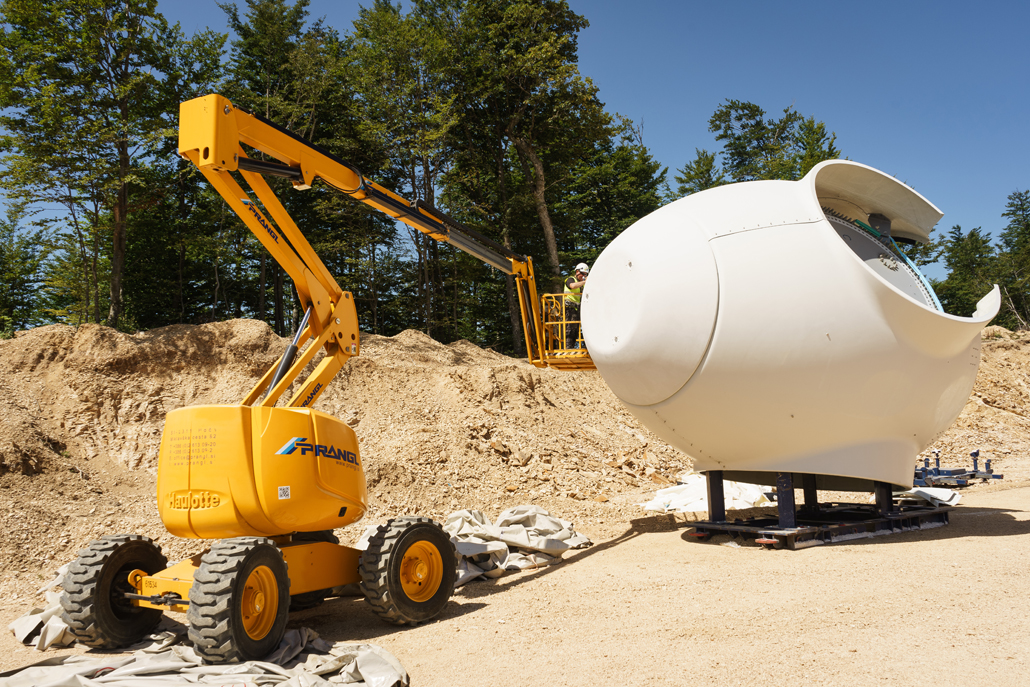

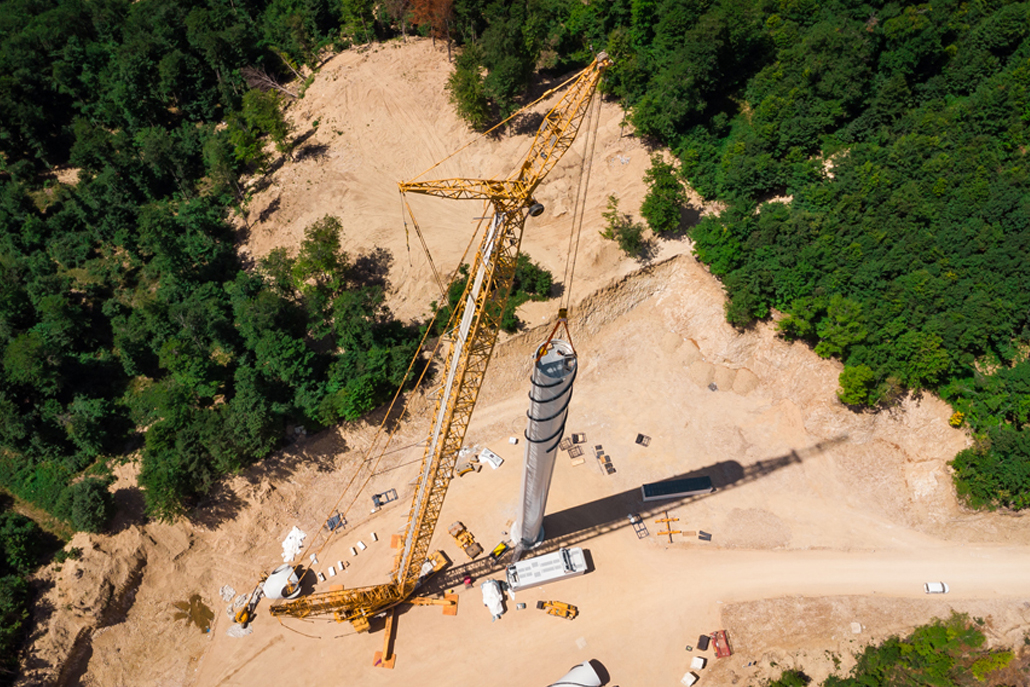

Vorinstallation

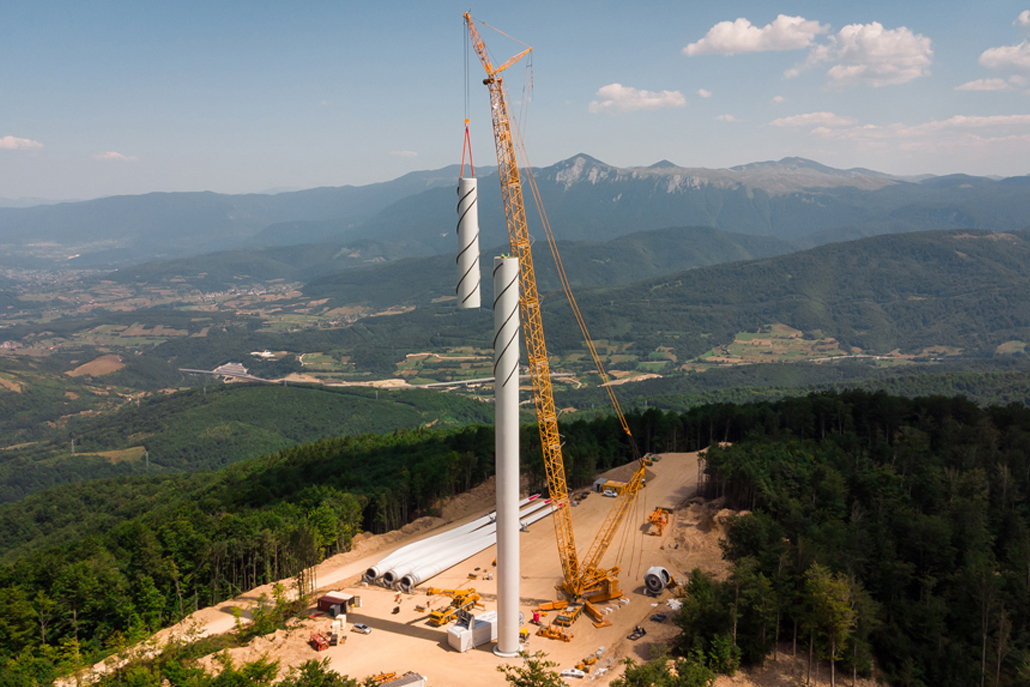

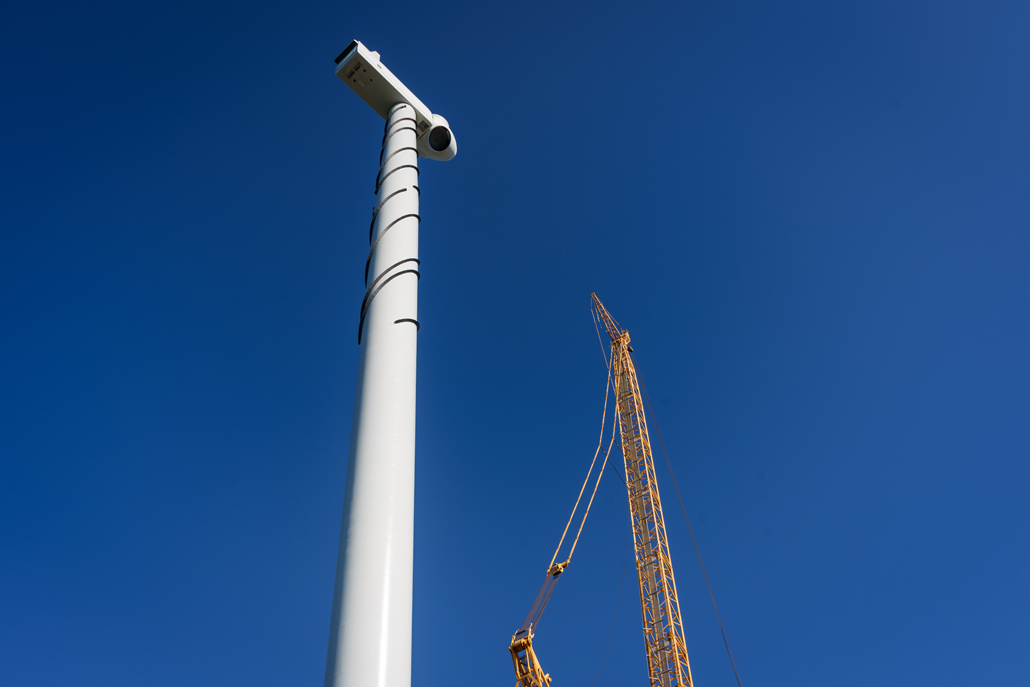

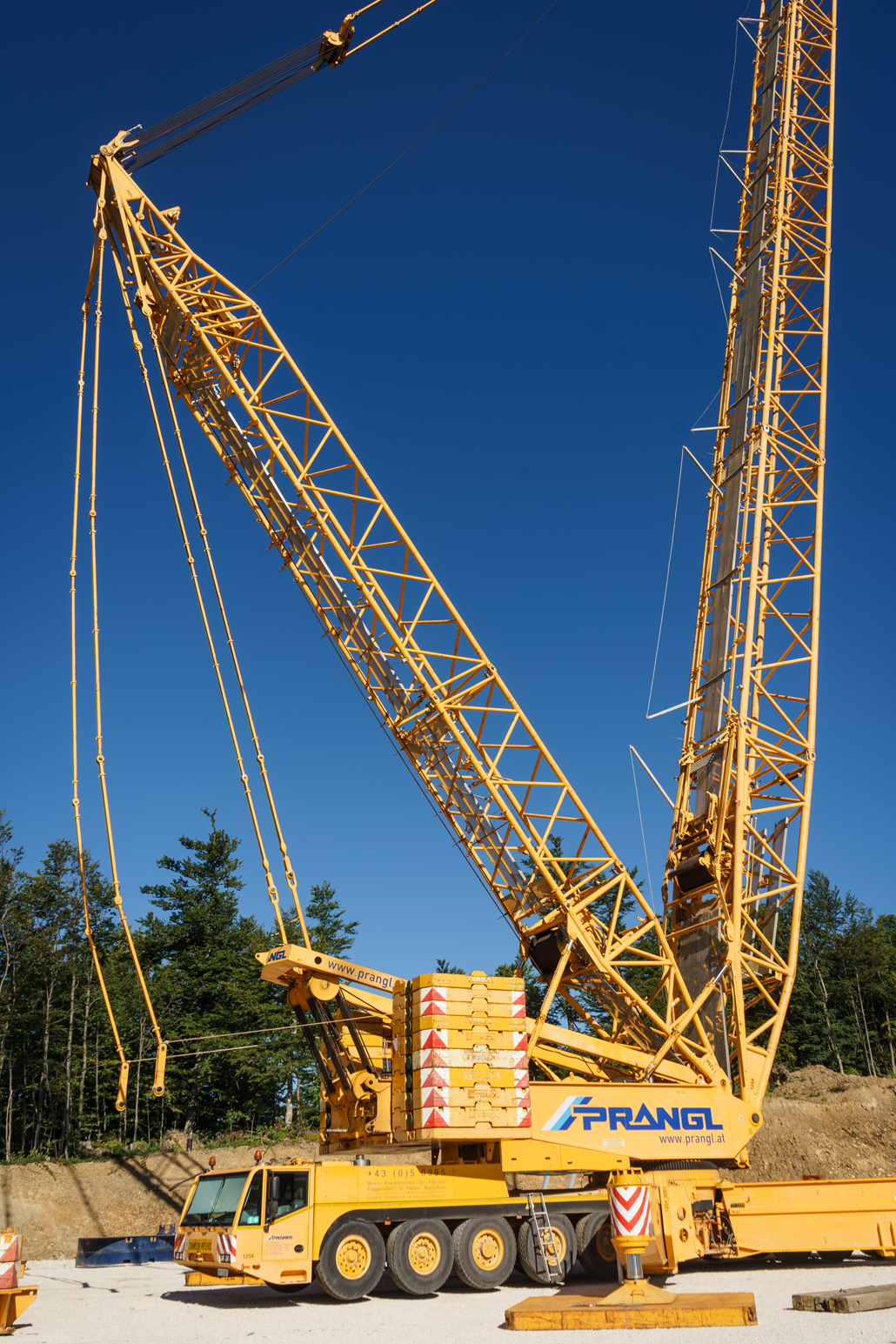

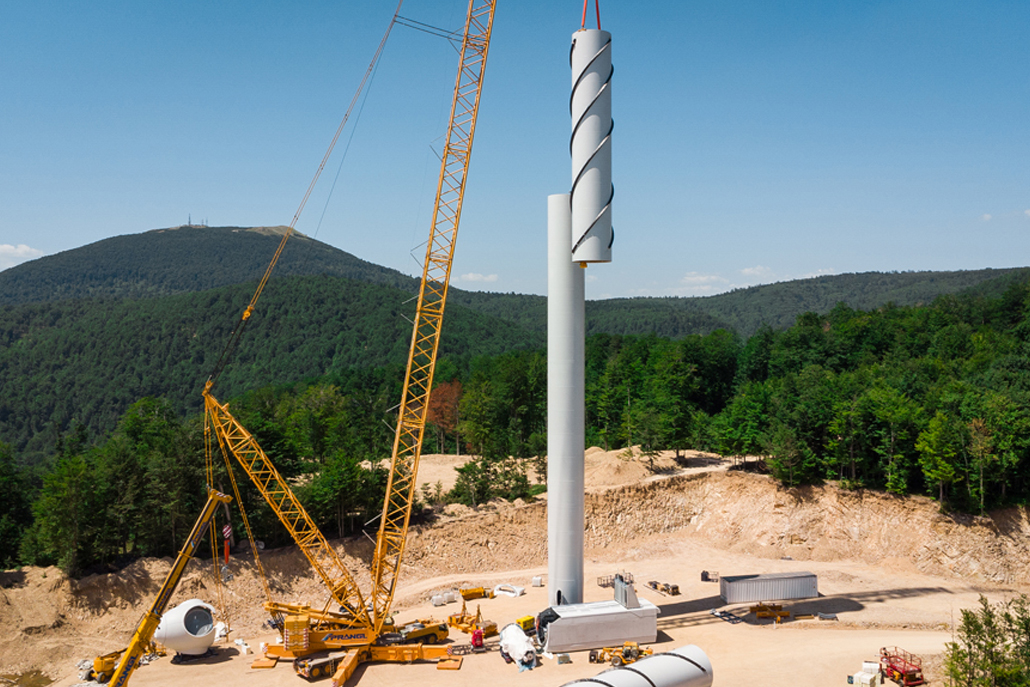

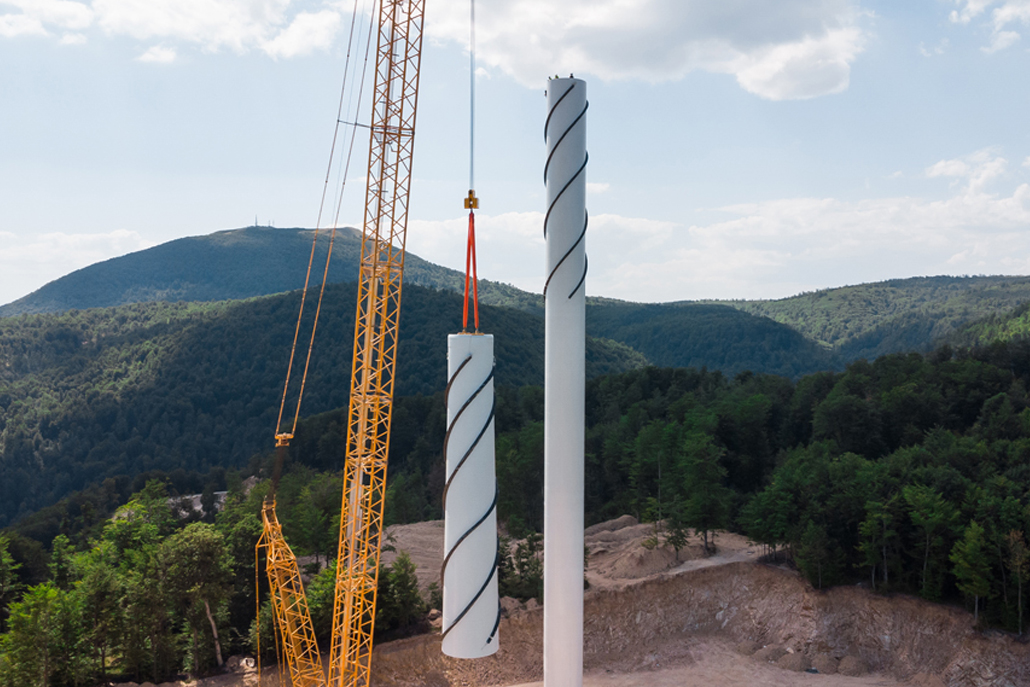

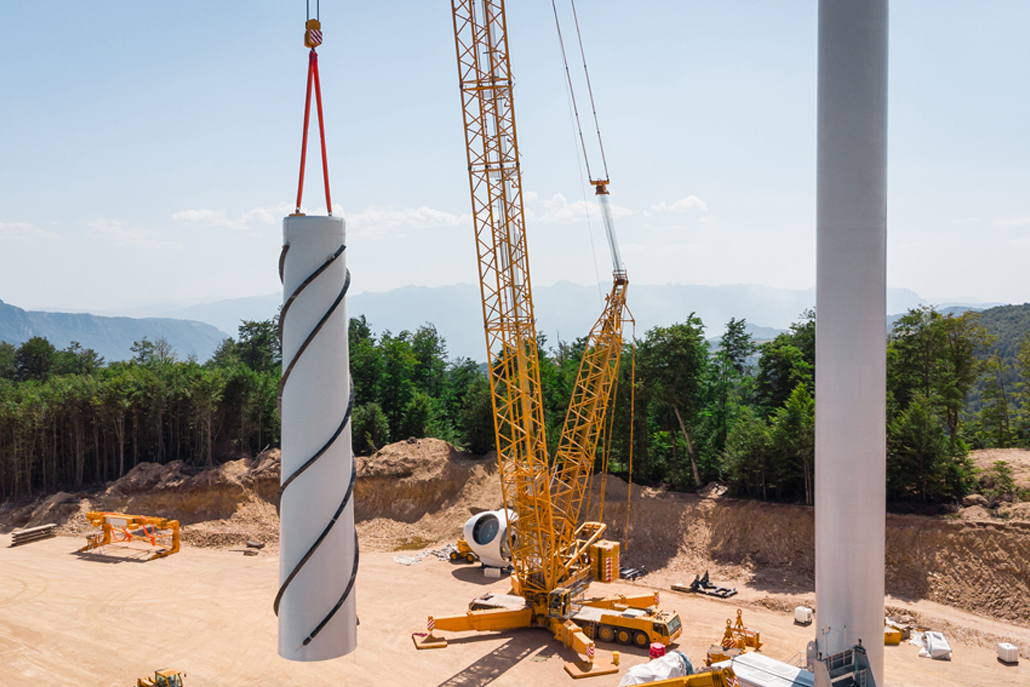

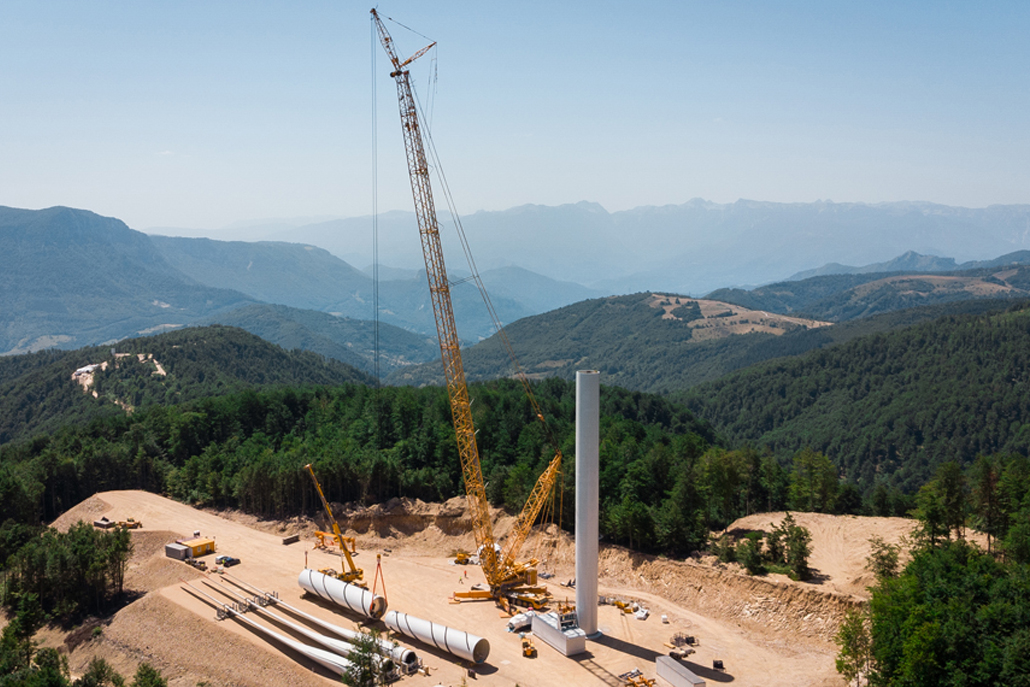

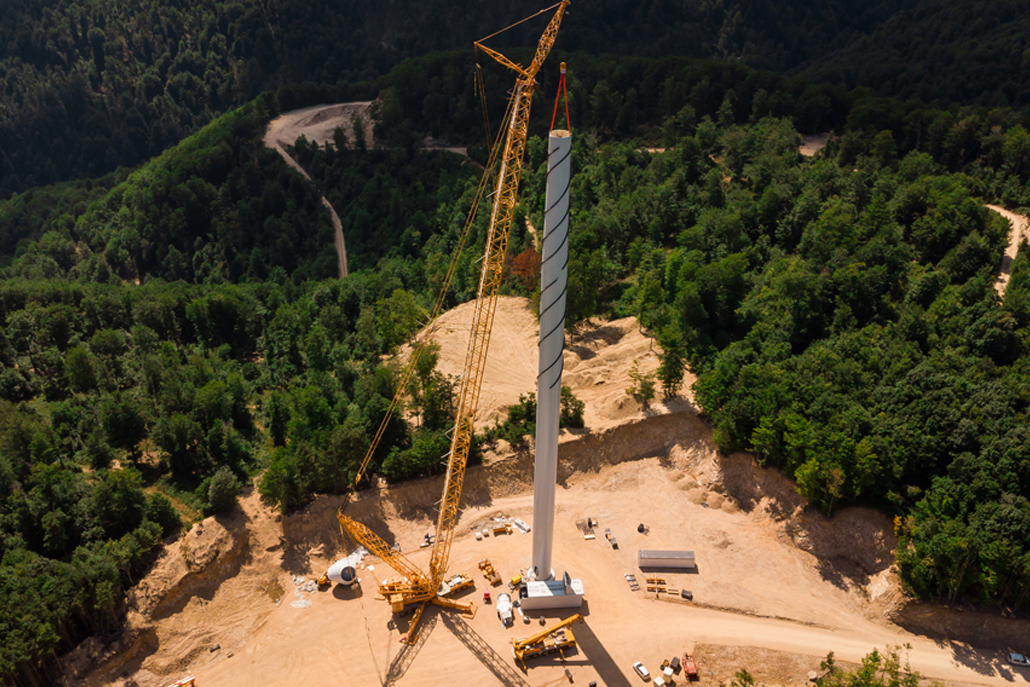

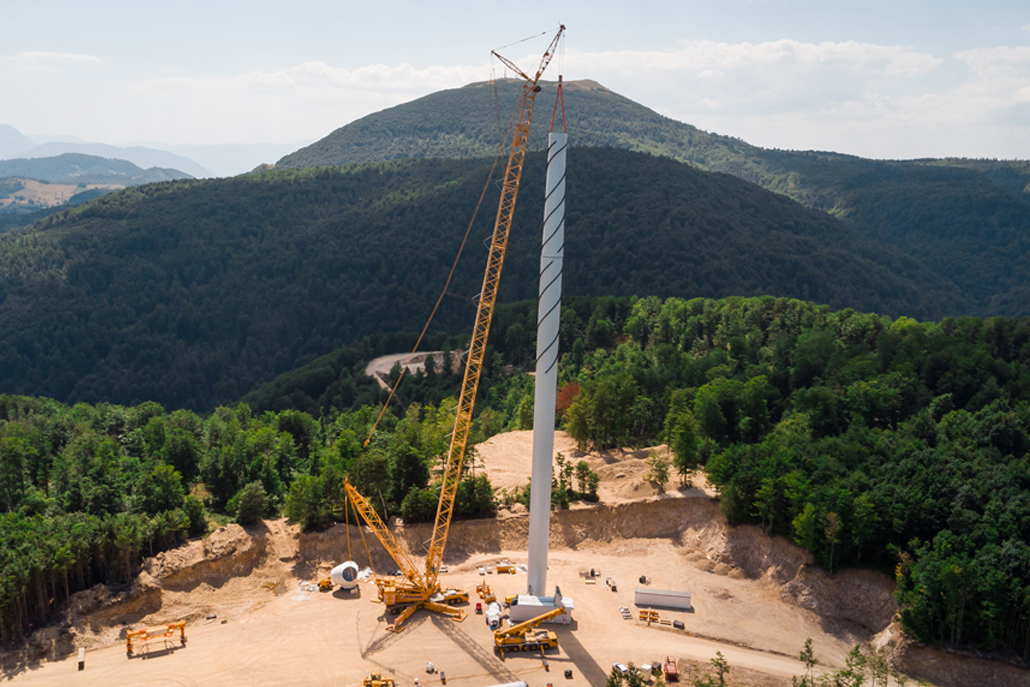

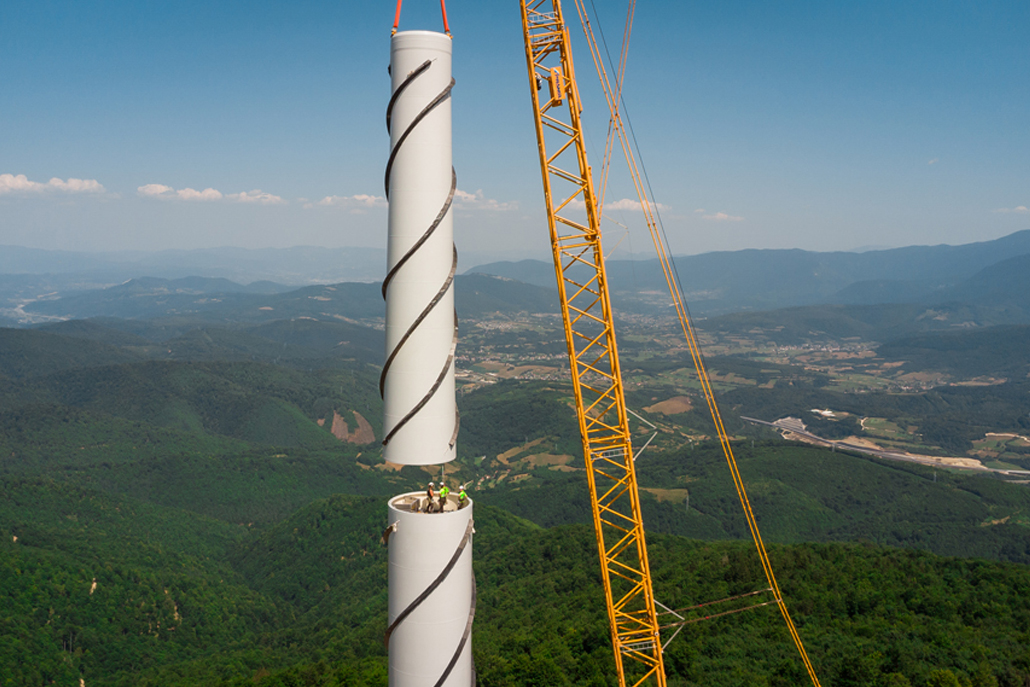

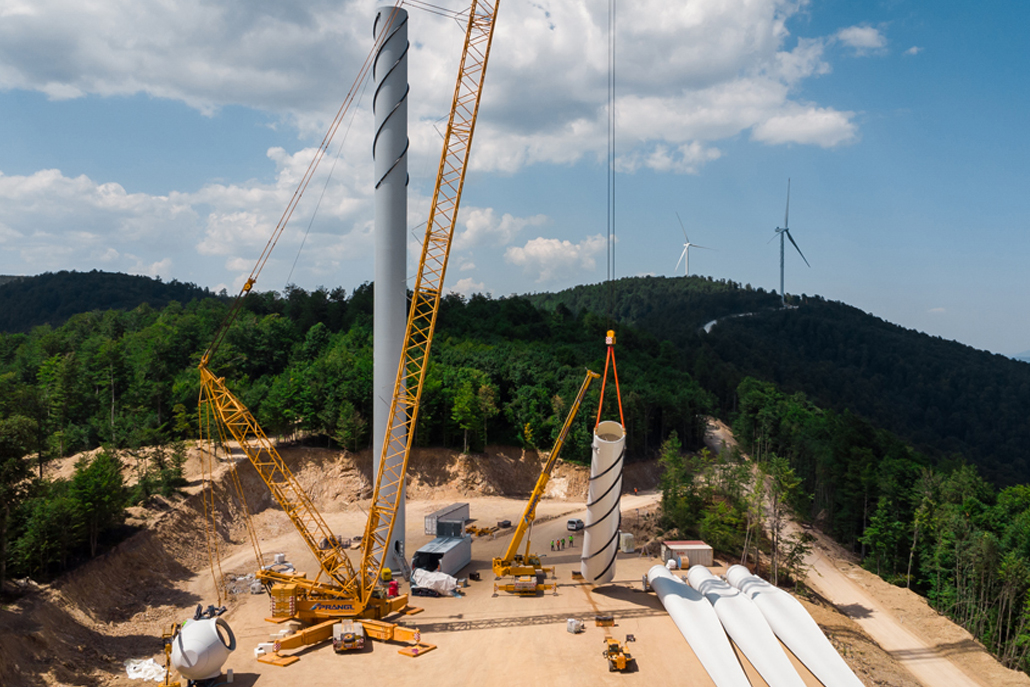

Dann konnte der heikle Aufbau der Turbinen gestartet werden: Die Vorinstallation der verschiedenen Komponenten erfolgte mit einem 500 Tonnen und einem 250 Tonnen Teleskopkran. Zunächst kam die Montage von zwei Turmteilen an die Reihe. Diese wurden danach von einem 600 Tonnen Gittermastkran und einem 160 Tonnen Teleskopkran per Tandemhub an ihren Platz gehoben und fest verankert. Die verbleibenden drei Turmsegmente wurden wieder am Boden vorinstalliert, verhoben und vervollständigten so den Turm der Windkraftanlagen. Damit war alles bereit für den nächsten Schritt.
Höchste Präzision

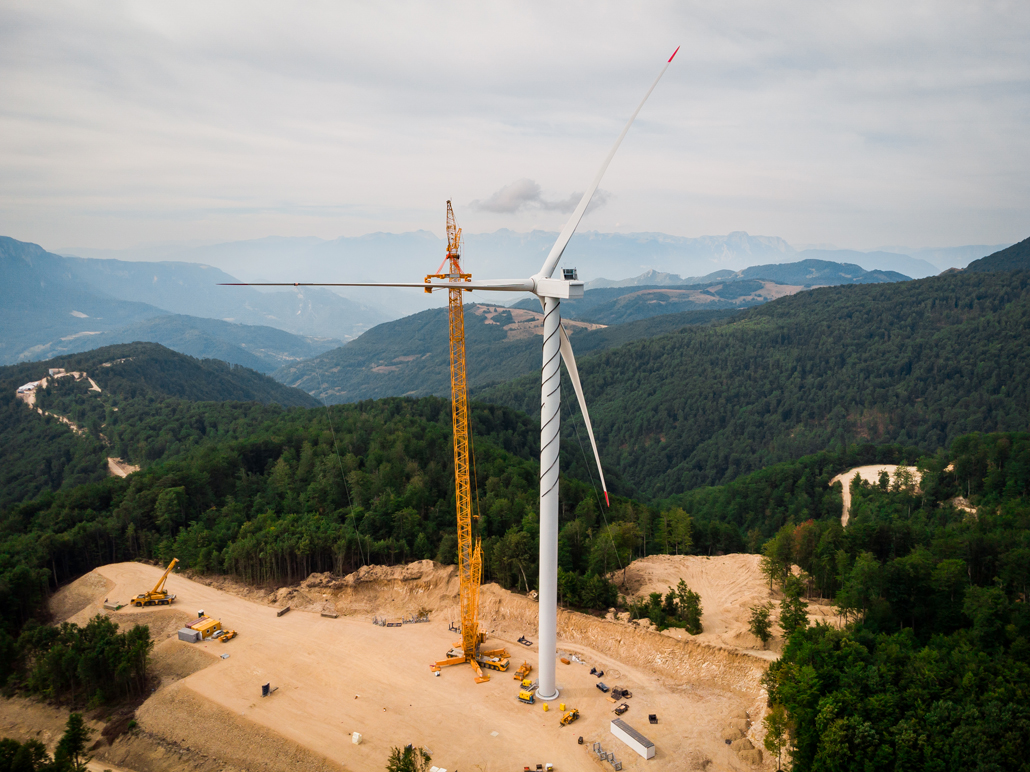

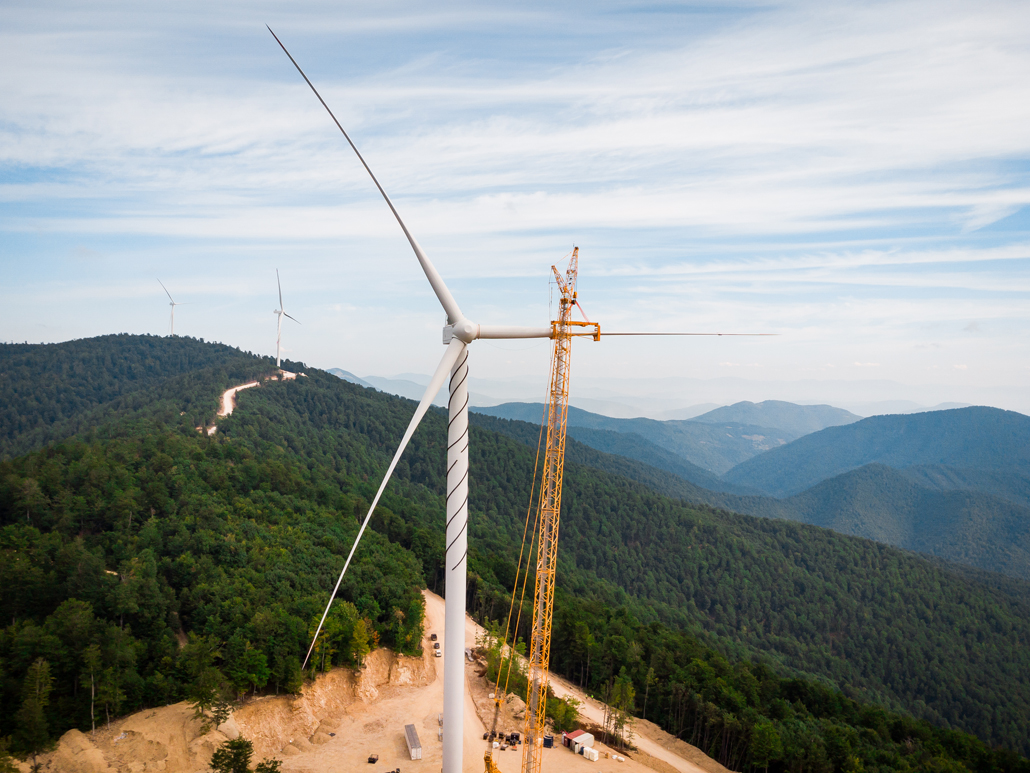

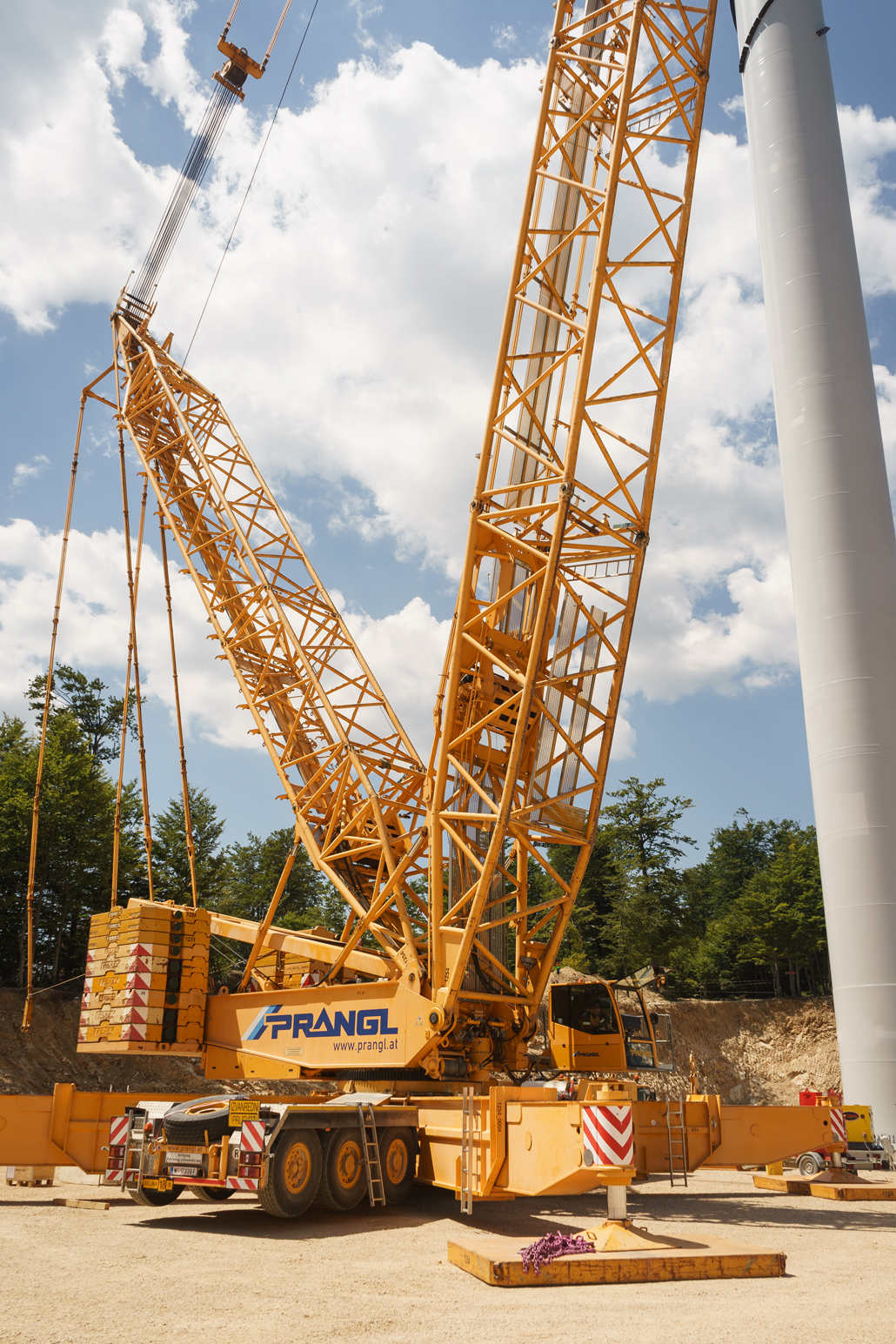

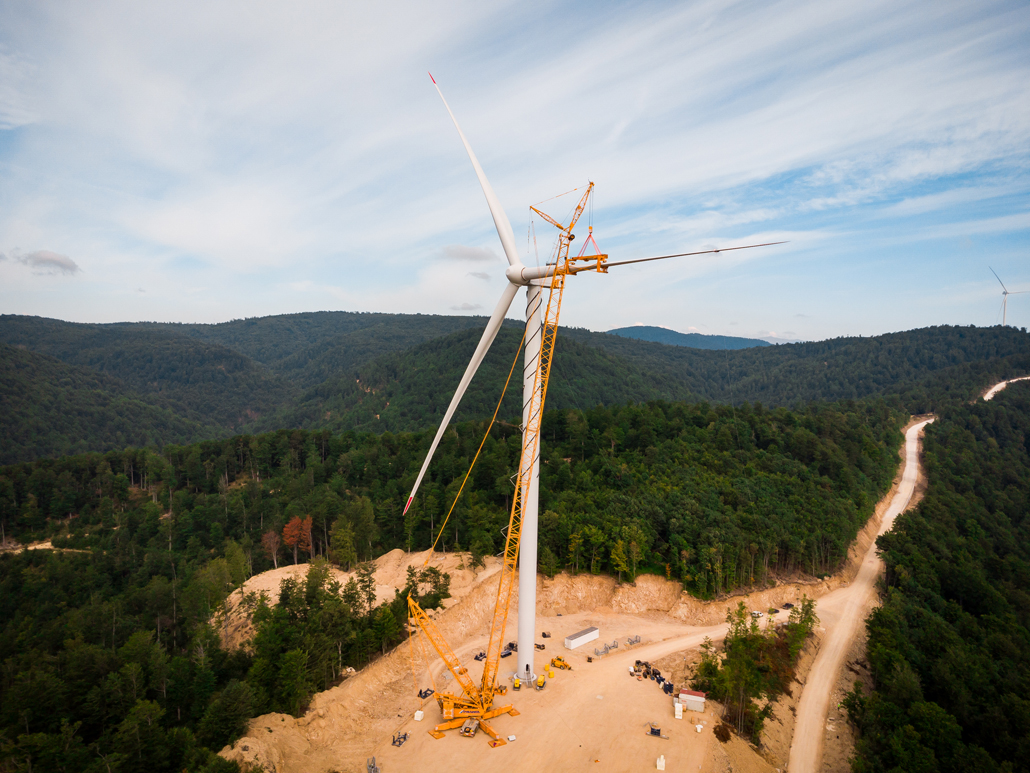

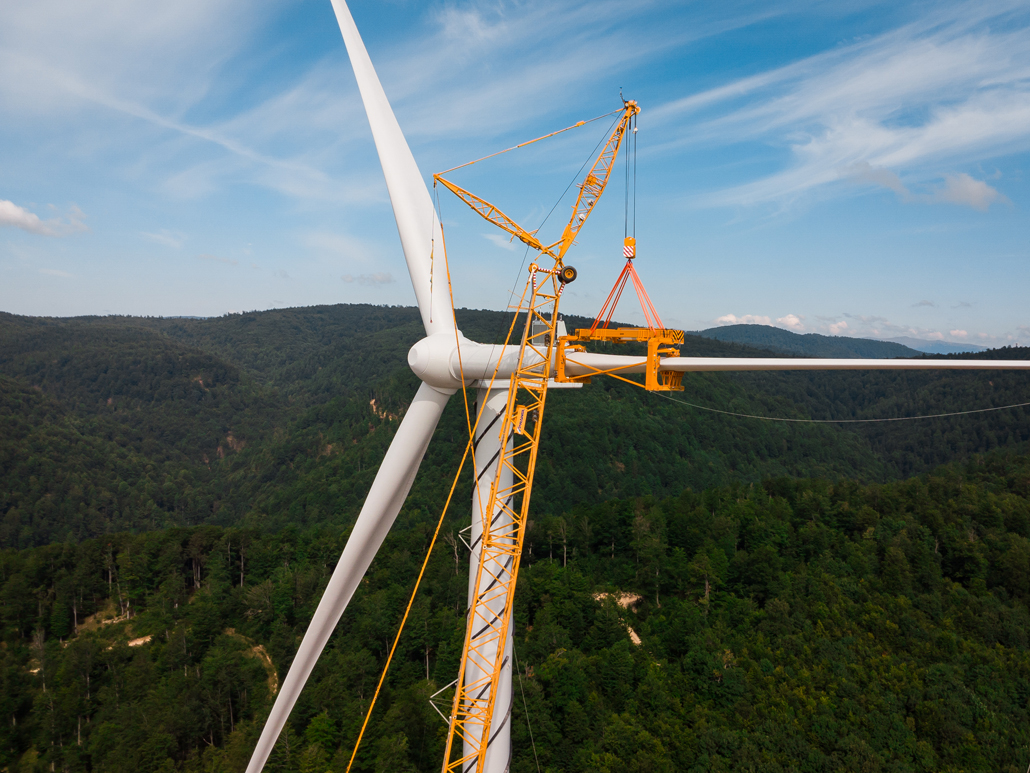

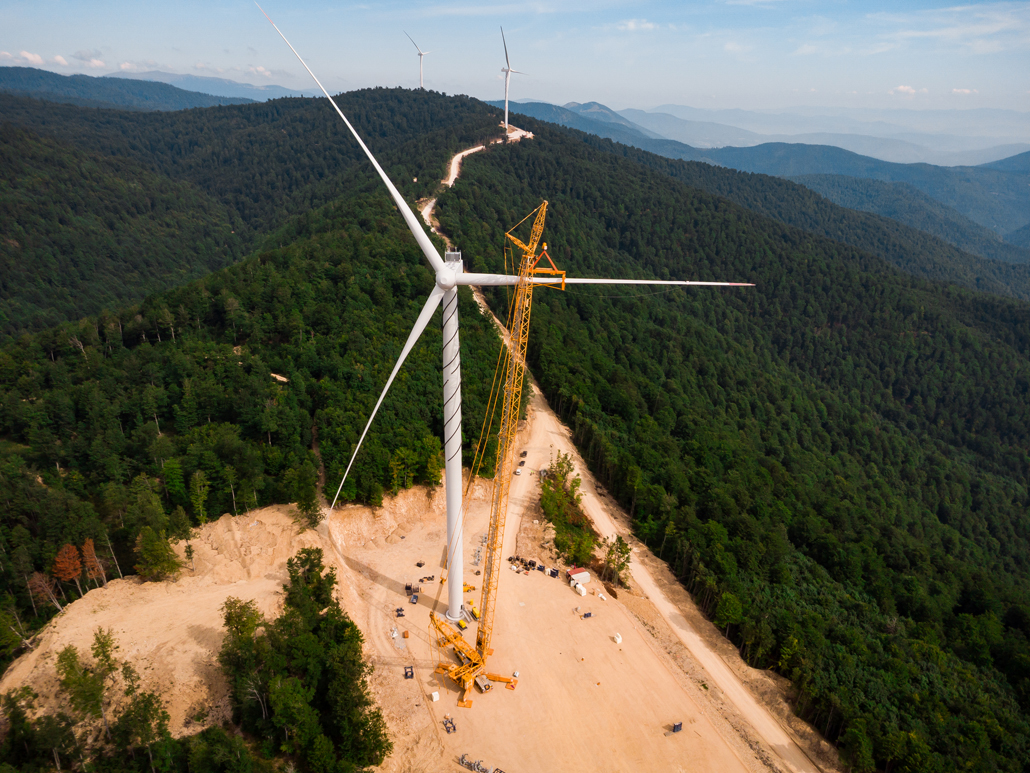

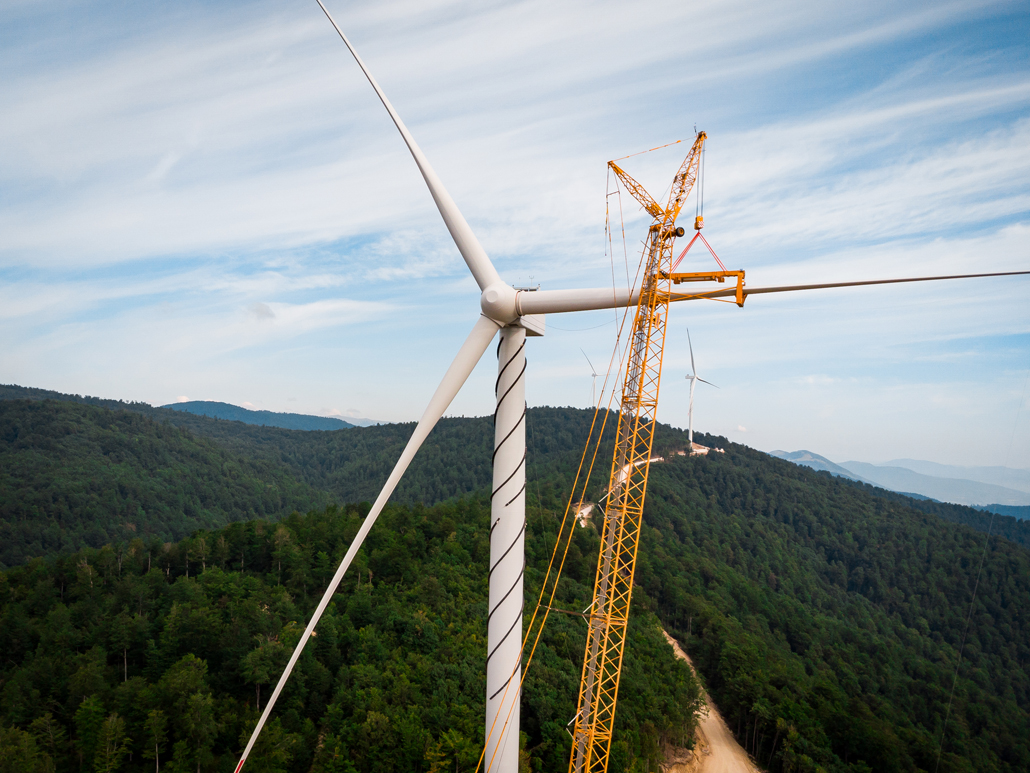

Als nächstes folgten die Hübe von Gondel, Antriebsstrang und Nabe. Sie wurden vom Gittermastkran mit höchster Präzision nacheinander verhoben. Nach diesen heiklen Montagen in schwindelnder Höhe fehlten nur noch die Rotorblätter. Diese wurden einzeln vorsichtig vom gelben Hauptkran und einem Teleskopkran angehoben und in Millimeterarbeit platziert. So wurde eine Windkraftanlage nach der anderen fertiggestellt. Der neue Windpark Ivan Sedlo soll nun – mit der Unterstützung von Prangl – ab 2025 mit einer Gesamtleistung von 25 Megawatt genug Strom produzieren, um mehr als 26.000 Haushalte zu versorgen.
